Prewencja - plany przeglądów, wzorce list kontrolnych i generator zleceń
Ekran prewencji planuje przeglądy, smarowania, kalibracje i badania UDT maszyn. Plan mówi, co i jak często robić, wzorzec listy kontrolnej mówi, co sprawdzić, a generator sam zakłada zlecenia przed terminem. Kierownik widzi od razu plany zaległe, plany z terminem w 30 dni i te, które mają już otwarte zlecenie.
Na tej stronie

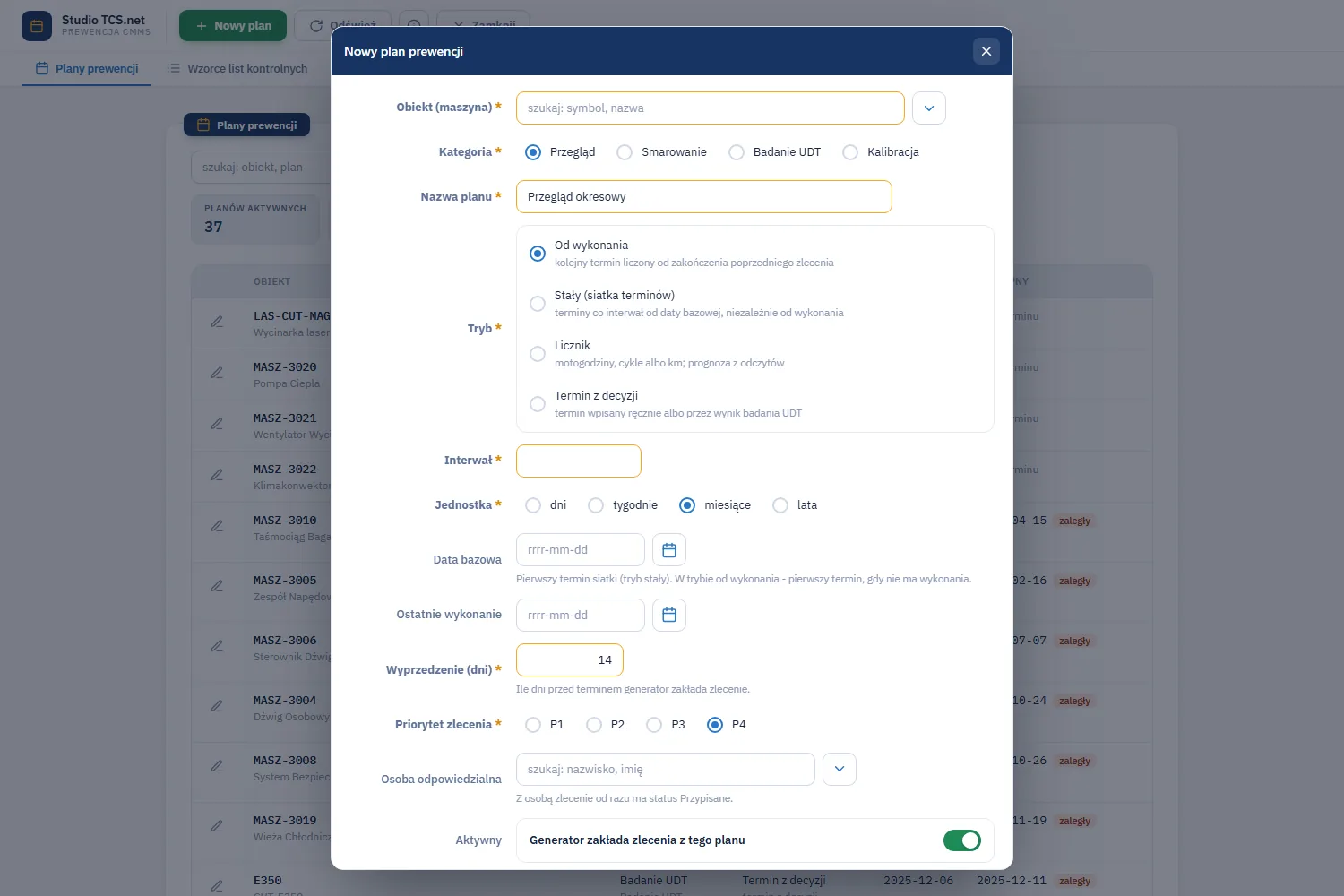

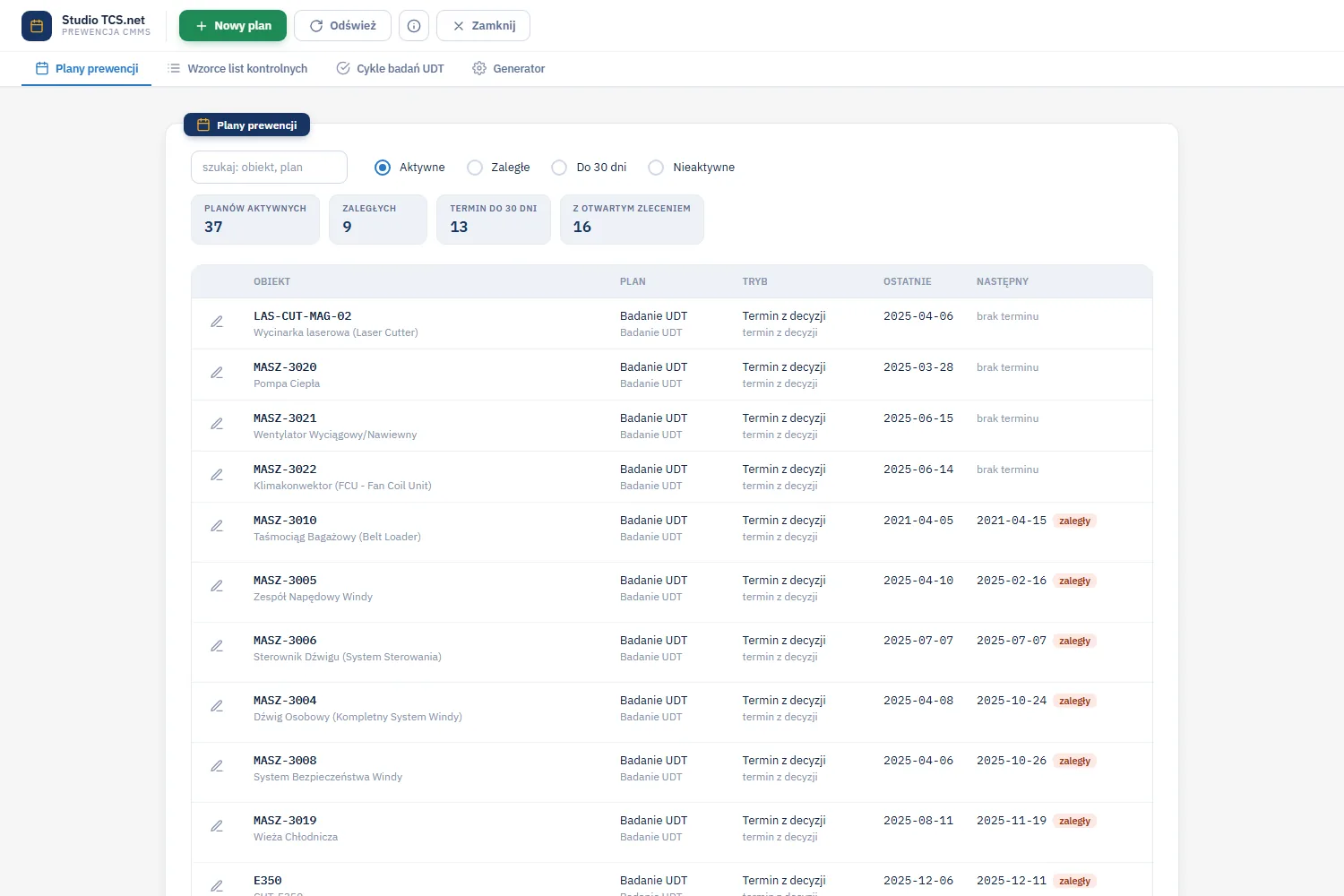

Plany prewencji
Lista planów ma wyszukiwarkę (obiekt, plan) i filtr: Aktywne, Zaległe, Do 30 dni, Nieaktywne. Kolumny: obiekt (z oznaczeniem w naprawie), plan i kategoria, tryb, ostatnie wykonanie, następny termin (przeterminowany ma znacznik zaległy) i otwarte zlecenie - kliknięcie numeru otwiera kartę zlecenia.


| Pole | Zasada |
|---|---|
| Obiekt (maszyna) | także podzespół |
| Kategoria | Przegląd, Smarowanie, Badanie UDT, Kalibracja |
| Nazwa planu | co najmniej 3 znaki |
| Tryb | Od wykonania, Stały (siatka terminów), Licznik, Termin z decyzji - tabela niżej |
| Interwał, Jednostka | liczba całkowita od 1; dni, tygodnie, miesiące, lata; w trybie licznika motogodziny, cykle, km |
| Data bazowa | wymagana w trybie stałym; w trybie od wykonania pierwszy termin, gdy nie było jeszcze wykonania |
| Ostatnie wykonanie / Ostatni stan licznika | nie z przyszłości |
| Następny termin | tylko w trybie z decyzji |
| Wyprzedzenie (dni) | 0-365; domyślnie 14, dla badań UDT 30 |
| Priorytet zlecenia, Osoba odpowiedzialna | z osobą zlecenie od razu ma status Przypisane |
| Aktywny | generator zakłada zlecenia z tego planu |
Tryby terminu
| Tryb | Jak liczy kolejny termin |
|---|---|
| Od wykonania | interwał od zakończenia technicznego poprzedniego zlecenia z planu; dopóki poprzednie jest otwarte, nowe nie powstaje |
| Stały (siatka terminów) | terminy co interwał od daty bazowej, niezależnie od wykonania; zlecenie powstaje na każdy termin, także gdy poprzednie jest otwarte |
| Licznik | próg = ostatni stan licznika + interwał; prognoza terminu z przyrostu odczytów; zlecenie powstaje, gdy odczyt zbliży się do progu (10% interwału) albo prognoza wypadnie w okresie wyprzedzenia |
| Termin z decyzji | termin wpisany ręcznie albo ustawiony wynikiem badania UDT |
Kategoria Badanie UDT ma zawsze tryb Termin z decyzji, a maszyna może mieć tylko jeden aktywny plan UDT. Zakończenie techniczne zlecenia z planu aktualizuje plan: w trybie od wykonania datę wykonania, w trybie licznika ostatni stan licznika; w trybie z decyzji termin jest czyszczony.
Odczyt licznika. Przy planie licznikowym kolumna Następny pokazuje próg, ostatni odczyt i prognozę. Wpisz odczyt: data (nie z przyszłości), stan (0 lub więcej), Zapisz odczyt. Stan mniejszy od poprzedniego zostanie odrzucony, chyba że włączysz Wymiana licznika. Do prognozy potrzebne są co najmniej dwa odczyty. Odczyty wpiszesz też w paszporcie maszyny.

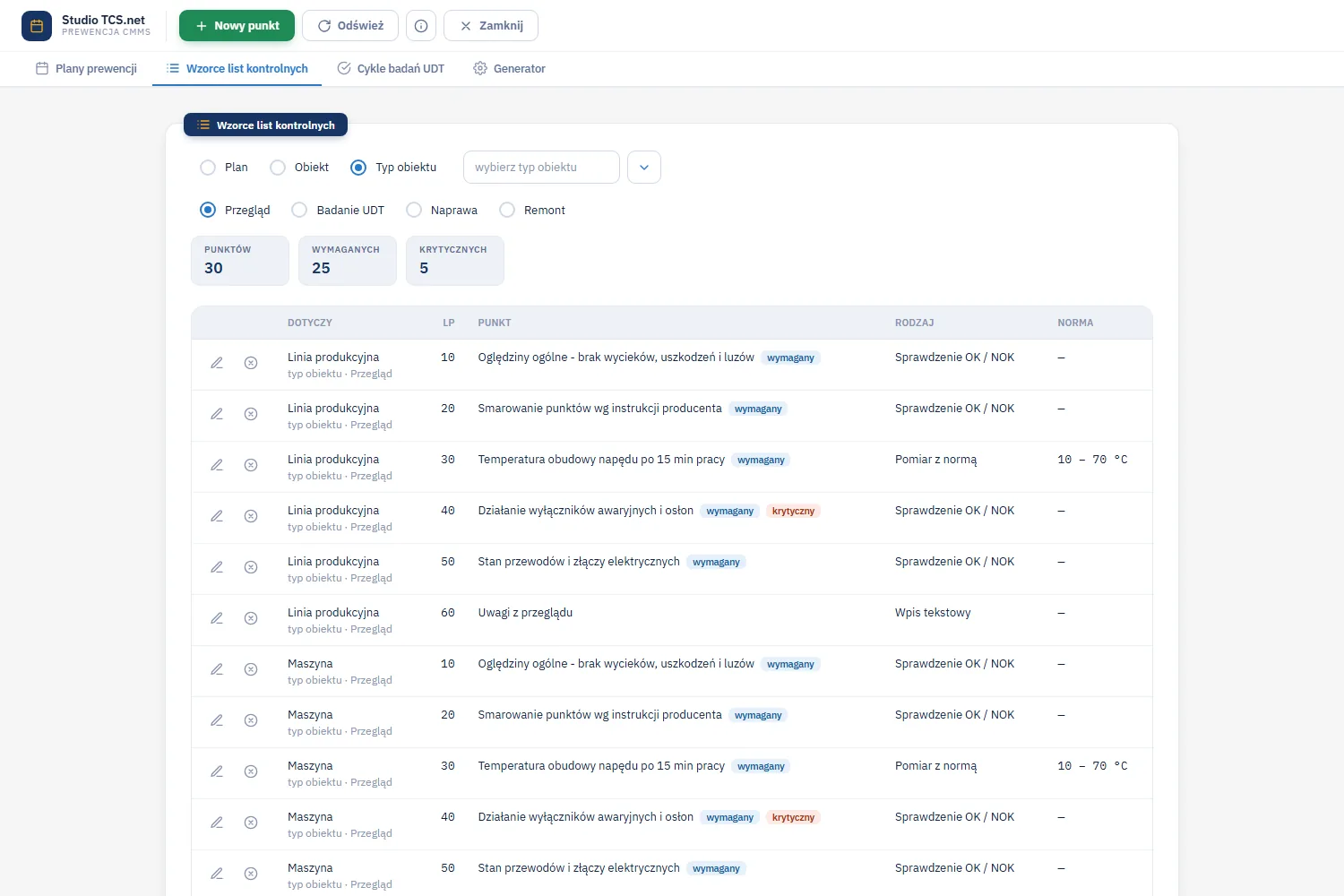

Wzorce list kontrolnych

- Wybierz zakres: Plan, Obiekt albo Typ obiektu i konkretny plan, maszynę albo typ.
- Wybierz typ zlecenia: Przegląd, Badanie UDT, Naprawa, Remont.
- Kliknij Nowy punkt: Kolejność (puste = na końcu), Punkt (co najmniej 3 znaki), Rodzaj: Sprawdzenie OK / NOK, Pomiar z normą, Wpis tekstowy; dla pomiaru Jednostka i Norma (min - max).
- Oznacz Wymagany (bez wyniku nie da się zakończyć zlecenia) i Krytyczny (NOK wymaga naprawy i blokuje odbiór). Kliknij Zapisz punkt.
Który wzorzec dostaje zlecenie. Najpierw wzorzec planu, gdy go nie ma - wzorzec maszyny, a gdy i tego nie ma - wzorzec typu obiektu. Zmiana albo usunięcie punktu nie zmienia list już wystawionych zleceń.

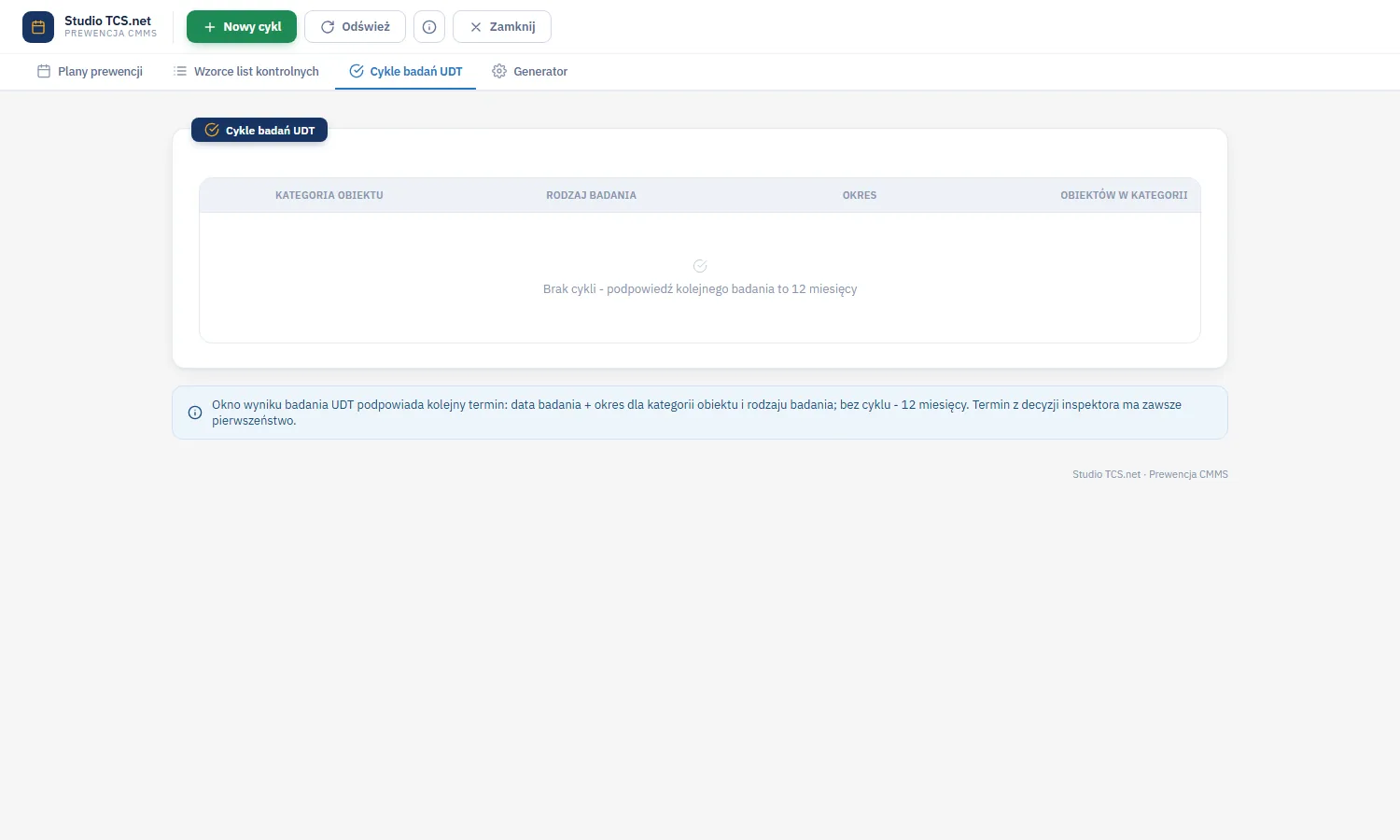

Cykle badań UDT

Cykl to okres kolejnego badania dla kategorii maszyny (typ z kartoteki) i rodzaju badania, od 1 do 120 miesięcy. Okno wyniku badania UDT podpowiada z niego termin kolejnego badania: data badania + okres. Termin z decyzji inspektora ma zawsze pierwszeństwo. Jedna kategoria i jeden rodzaj badania mogą mieć tylko jeden cykl.

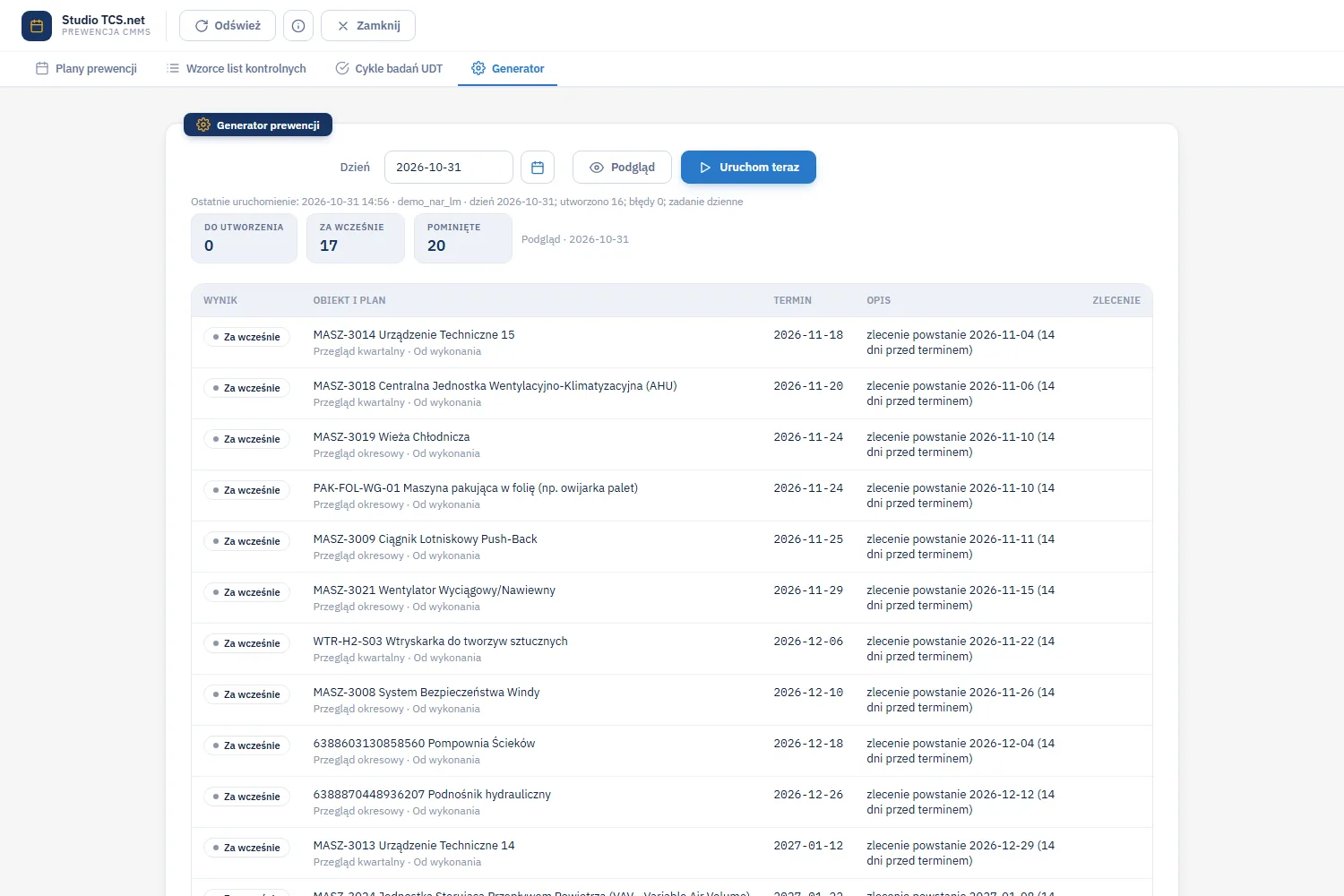

Generator prewencji

- Wybierz Dzień (domyślnie dziś).
- Kliknij Podgląd - lista pokazuje, co zrobiłby generator. Nic się nie zapisuje.
- Kliknij Uruchom teraz (tylko kierownik). Potwierdzenie podaje liczbę zleceń z podglądu, a po uruchomieniu widać numery utworzonych zleceń.
- Pod generatorem jest lista 10 ostatnich uruchomień w oddziale: kiedy, kto, ile zleceń i czy było to zadanie dzienne.
| Wynik | Znaczenie |
|---|---|
| Do utworzenia | podgląd: zlecenie powstanie |
| Utworzone | zlecenie założone (numer w kolumnie Zlecenie) |
| Za wcześnie | termin jeszcze daleko; opis podaje dzień, w którym powstanie zlecenie |
| Pominięte | zlecenie nie powstaje; powód w opisie |
| Błąd | zapis się nie udał; komunikat w opisie |

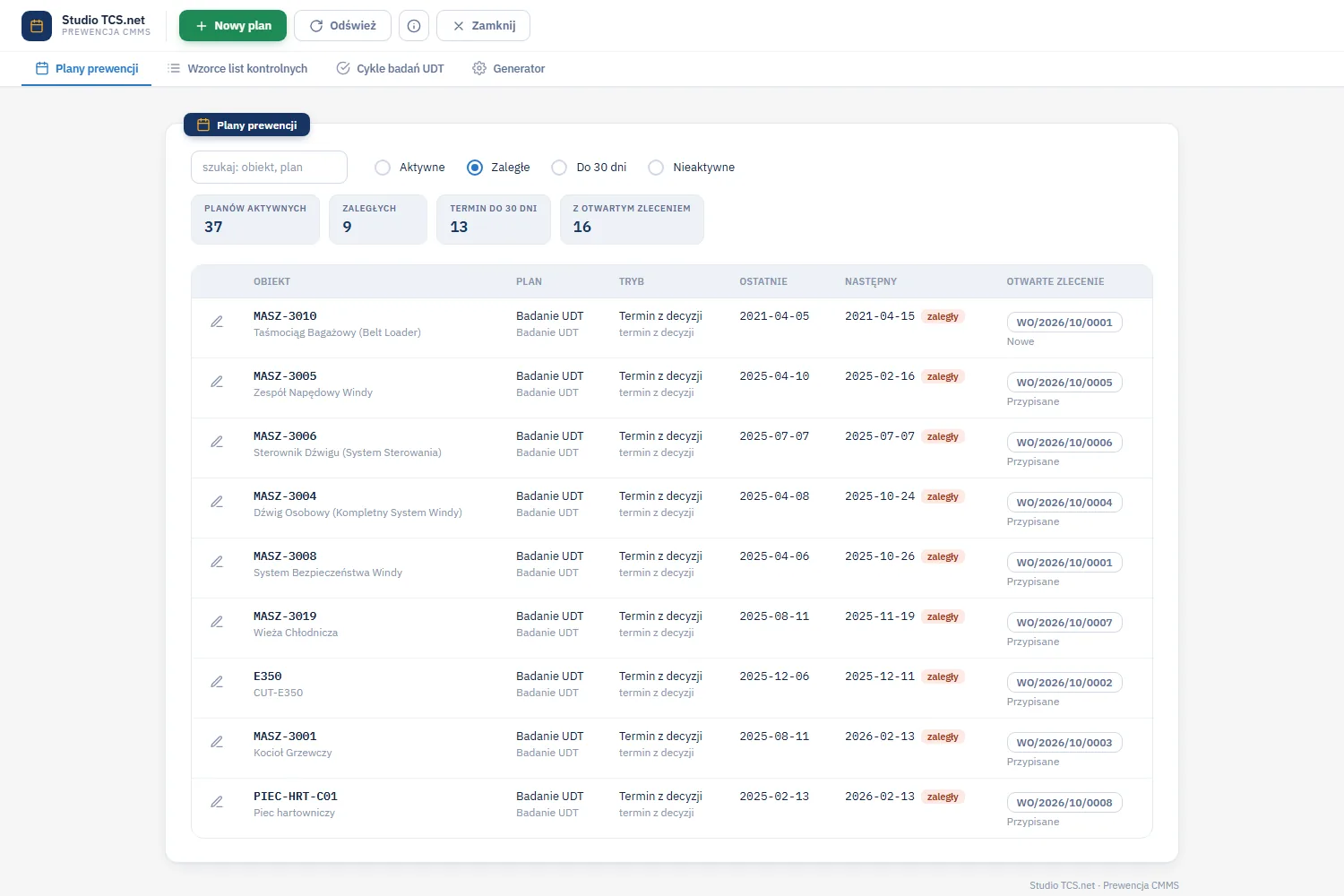

Powody pominięcia: obiekt wycofany, sprzedany albo usunięty; obiekt w naprawie (plany od wykonania i licznik są wstrzymane, stałe i UDT działają z dopiskiem); otwarte zlecenie z planu; brak terminu (np. po negatywnym badaniu UDT); brak albo za mało odczytów licznika; zlecenie na ten termin już jest.
Generator działa sam raz dziennie jako zadanie serwera, rano; godzinę ustawia administrator. Zlecenie na ten sam termin planu nie powstanie dwa razy, więc ręczne uruchomienie w ciągu dnia jest bezpieczne. Zlecenie z planu zaległego dostaje termin z planu (godzina 8:00), więc od razu jest widoczne jako po terminie.
Ćwiczenie w demo - lekcja lub zajęcia
Ćwiczenie: sprawdź w podglądzie generatora, które plany dadzą zlecenia w ciągu tygodnia
Ćwiczenie na danych demo. Używaj tylko przycisku Podgląd - Uruchom teraz zapisuje zlecenia. Czas: około 15 minut.
- Otwórz Harmonogram i prewencja › Generator prewencji.
- Ustaw Dzień na dzisiejszą datę i kliknij Podgląd. Zapisz liczby Do utworzenia, Za wcześnie i Pominięte.
- Ustaw Dzień o tydzień później i ponownie kliknij Podgląd. Które plany przeszły z Za wcześnie do Do utworzenia?
- Dla jednego planu Pominięte odczytaj powód w kolumnie Opis.
Wynik: lista planów, które w ciągu tygodnia dadzą zlecenia, i jeden powód pominięcia.
Najczęstsze pytania
Dlaczego generator nie założył przeglądu?
Sprawdź w podglądzie kolumnę Opis: termin może być jeszcze daleko, maszyna może mieć otwarte zlecenie z planu albo plan nie ma terminu.
Czy mogę uruchomić generator kilka razy dziennie?
Tak. Zlecenie na ten sam termin planu nie powstanie dwa razy.
Co jeśli licznik wymieniono na nowy?
Przy odczycie włącz Wymiana licznika - wtedy stan może być mniejszy niż poprzedni.
Kto może zmieniać plany?
Kierownik utrzymania ruchu (rola Narzędziownia) albo SuperVisor. Inni widzą ekran do odczytu i mogą wpisać odczyt licznika.
Słownik pojęć
- Plan prewencji
- Zapis, co i jak często robić przy maszynie, z trybem terminu, interwałem i wyprzedzeniem.
- Wzorzec listy kontrolnej
- Lista punktów kopiowana do nowego zlecenia: dla planu, maszyny albo typu obiektu.
- Generator prewencji
- Zadanie, które raz dziennie zakłada zlecenia z planów przed terminem.
- Próg licznika
- Stan licznika, przy którym przypada przegląd: ostatni stan + interwał.
