Karta zlecenia pracy - od przypisania do odbioru i zamknięcia

Karta prowadzi jedno zlecenie od założenia do zamknięcia. Na pasku są tylko przyciski dozwolone w bieżącym statusie, a w zakładkach technik wypełnia listę kontrolną, pobiera części, rejestruje czas pracy i usługi obce. Program pilnuje, żeby zlecenia nie dało się zakończyć z brakami: bez wymaganych punktów listy, z częściami w buforze albo bez opisu wykonanych działań.

Na tej stronie

  1. Nagłówek i pasek
  2. Statusy i przyciski
  3. Nowe zlecenie i Edytuj
  4. Lista kontrolna
  5. Części i materiały
  6. Czynności i czas pracy
  7. Usługi obce i koszty
  8. Wydruki
  9. Co blokuje zakończenie i zamknięcie
  10. Ćwiczenie: przeprowadź zlecenie przez statusy bez zapisu i sprawdź, co blokuje zakończenie
  11. Najczęstsze pytania
  12. Słownik pojęć

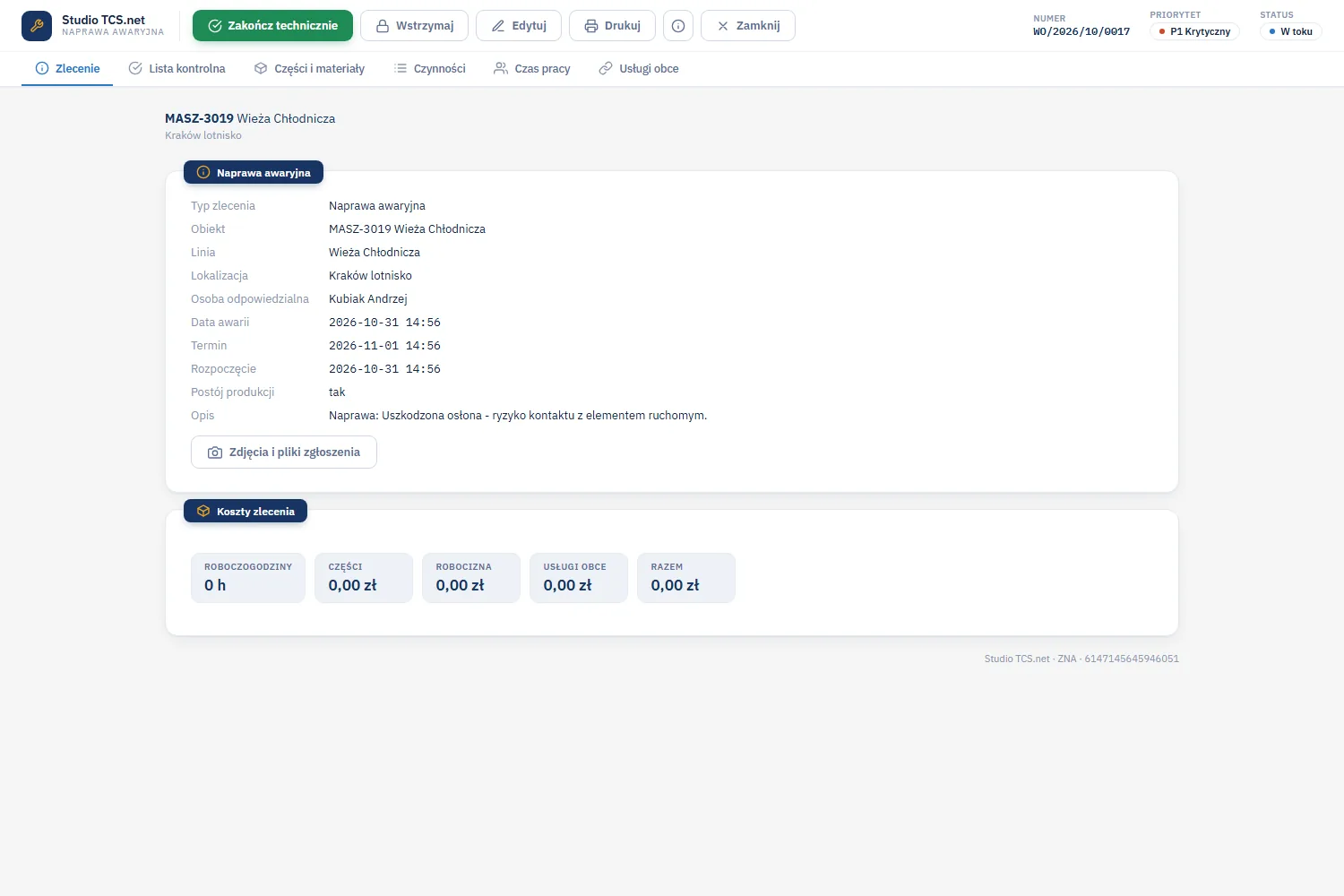

Studio TCS.net - karta zlecenia naprawy WO/2026/10/0017 w statusie W toku: przyciski Zakończ technicznie, Wstrzymaj, Edytuj, Drukuj, zakładki Zlecenie, Lista kontrolna, Części i materiały, Czynności, Czas pracy, Usługi obce, dane zlecenia i koszty
Karta naprawy w statusie W toku. Pasek pokazuje tylko Zakończ technicznie i Wstrzymaj, bo tylko te przejścia są dozwolone.
Statusy zlecenia pracy CMMS i przyciski przejść Siedem statusów zlecenia: Nowe, Przypisane, W toku, Wstrzymane, Zakończone technicznie, Zamknięte i Anulowane oraz przyciski, które je zmieniają. Studio TCS.net · CMMS · Karta zlecenia Statusy zlecenia pracy Status zmienia się tylko przyciskami w karcie zlecenia Nowe bez osoby Przypisane osoba i termin W toku praca trwa Zakończone techn., czeka na odbiór Zamknięte odbiór, tylko odczyt Anulowane przyczyna min. 10 zn. Wstrzymane powód z listy Wstrzymaj Wznów Odrzuć odbiór Przypisz Rozpocznij Zakończ techn. Odbiór z: Nowe, Przypisane, Wstrzymane Przyciski na karcie pokazują tylko przejścia dozwolone w bieżącym statusie. Zamknięcie: kierownik utrzymania ruchu albo SuperVisor; odbiór wymaga osoby odbierającej z produkcji Wstrzymanie i zakończenie techniczne zamykają otwarty czas pracy wszystkich pracowników na zleceniu. Zamknięcie naprawy zamyka też zgłoszenie (Zrealizowane); anulowanie naprawy przywraca zgłoszeniu status Nowe. Studio TCS.net - Statusy zlecenia pracy. SoftwareStudio Group Sp. z o.o.
Statusy zlecenia pracy i przejścia między nimi. Studio TCS.net, SoftwareStudio Group Sp. z o.o.

Nagłówek i pasek

U góry są typ zlecenia, numer, priorytet i status w kolorze. Pod paskiem widać maszynę - kliknięcie nazwy otwiera paszport maszyny - i jej ścieżkę w drzewie obiektów. Na pasku są przyciski statusu, a do tego Edytuj (do zamknięcia zlecenia), Drukuj, (i) z instrukcją ekranu i Zamknij.

Nad treścią może pojawić się baner: maszyna wyłączona z eksploatacji (także po negatywnym badaniu UDT), zlecenie wstrzymane z powodem, zakończone technicznie i czeka na odbiór, zamknięte albo anulowane - wtedy karta jest tylko do podglądu.

Statusy i przyciski

StatusPrzyciski na pasku
NowePrzypisz, Anuluj
PrzypisaneRozpocznij, Wstrzymaj, Anuluj
W tokuZakończ technicznie, Wstrzymaj
WstrzymaneWznów, Anuluj
Zakończone technicznieOdbiór i zamknięcie, Odrzuć odbiór
Zamknięte, Anulowanetylko podgląd i wydruk

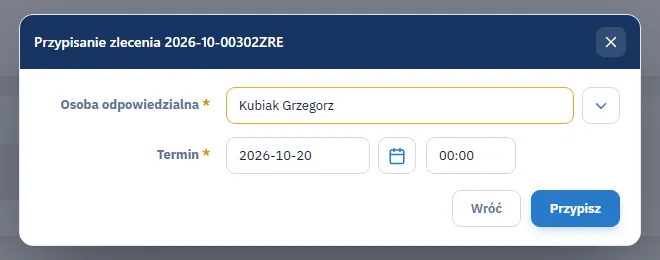

Studio TCS.net - okno Przypisanie zlecenia z polem Osoba odpowiedzialna i terminem: data i godzina
Przypisz: osoba odpowiedzialna i termin z godziną.
  • Przypisz - wybierz osobę odpowiedzialną (aktywny pracownik) i termin (data i godzina gg:mm).
  • Rozpocznij albo Wznów - zlecenie przechodzi do W toku. Pierwszy start czasu pracy w zakładce Czas pracy robi to samo.
  • Wstrzymaj - powód: Brak części, Czeka na serwis zewnętrzny, Brak dostępu do maszyny albo Inny (wtedy opis, co najmniej 5 znaków). Wstrzymanie zamyka otwarty czas pracy wszystkich pracowników na zleceniu.
  • Zakończ technicznie - okno z polem Wykonane działania (wymagane przy naprawach i przeglądach, co najmniej 10 znaków) i podpisem technika; zamyka otwarty czas pracy.
  • Odbiór i zamknięcie - osoba odbierająca maszynę z produkcji (wymagana), uwagi odbioru, podpis odbierającego, przycisk Zamknij zlecenie.
  • Odrzuć odbiór - opis, co trzeba poprawić (co najmniej 5 znaków); zlecenie wraca do W toku.
  • Anuluj - przyczyna co najmniej 10 znaków. Części w buforze wracają na magazyn, części już wydane zostają jako koszt. Anulowana naprawa przywraca zgłoszeniu status Nowe, a zamknięta zamyka zgłoszenie (status Zrealizowane).

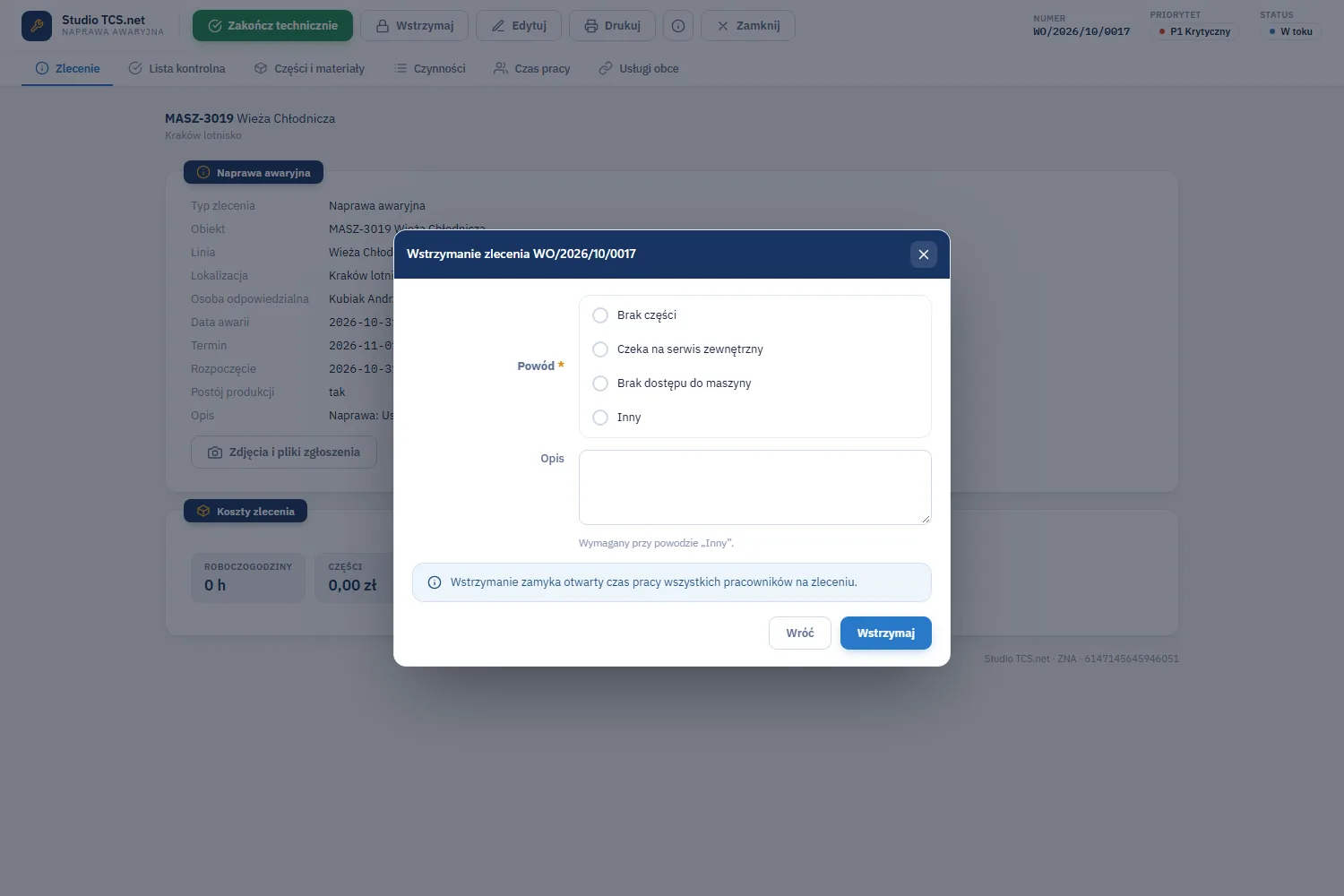

Studio TCS.net - okno Wstrzymanie zlecenia z czterema powodami (Brak części, Czeka na serwis zewnętrzny, Brak dostępu do maszyny, Inny), polem Opis i informacją o zamknięciu czasu pracy
Wstrzymanie wymaga powodu i zamyka otwarty czas pracy.

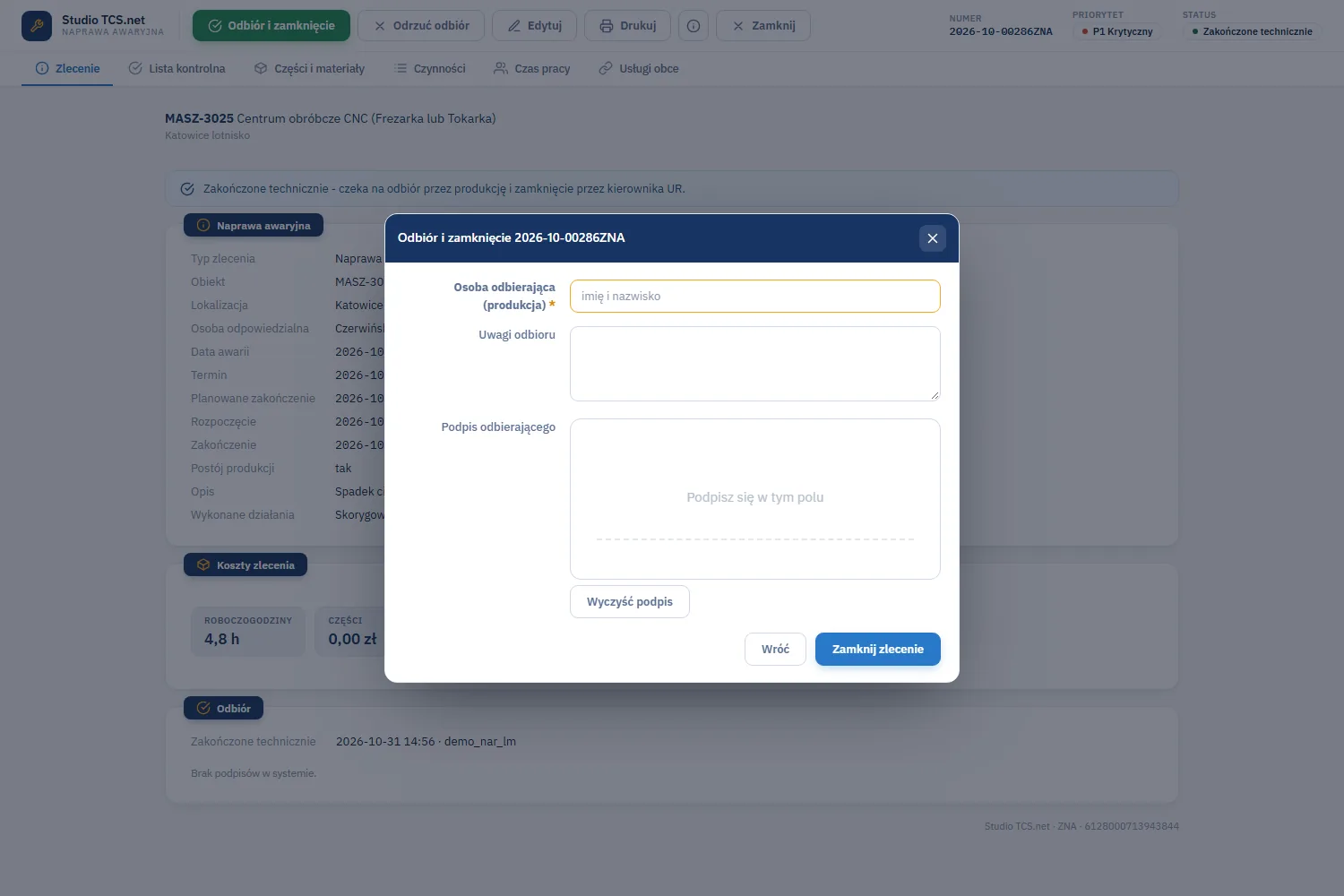

Studio TCS.net - okno Odbiór i zamknięcie z polami Osoba odbierająca (produkcja), Uwagi odbioru i polem podpisu odbierającego
Odbiór: osoba z produkcji, uwagi i podpis. Zlecenie zamyka kierownik UR albo SuperVisor.

Podpis nie jest obowiązkowy. Jeśli status się zmieni, a podpis nie zapisze się, karta to pokaże - wydrukuj wtedy protokół i podpisz go ręcznie.

Nowe zlecenie i Edytuj

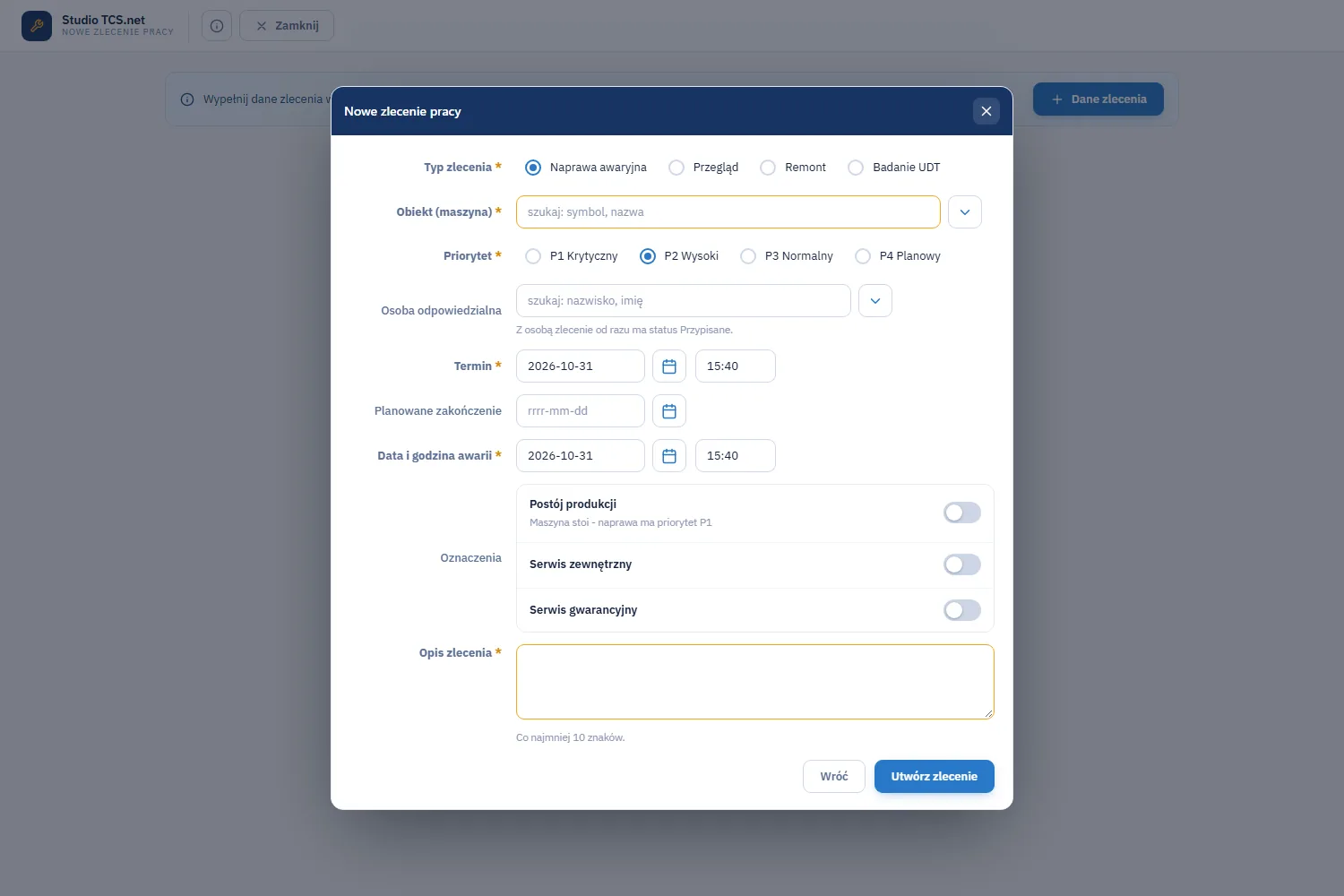

Studio TCS.net - okno Nowe zlecenie pracy: Typ zlecenia, Obiekt (maszyna), Priorytet P1-P4, Osoba odpowiedzialna, Termin, Planowane zakończenie, Data i godzina awarii, oznaczenia Postój produkcji, Serwis zewnętrzny, Serwis gwarancyjny, Opis zlecenia
Okno danych nowego zlecenia naprawy.
PoleZasada
Typ zleceniaNaprawa awaryjna, Przegląd, Remont, Badanie UDT; po zapisie nie można go zmienić
Obiekt (maszyna)wyszukiwanie po symbolu i nazwie; tylko aktywne maszyny
Priorytetpodpowiedź: naprawa z postojem P1, naprawa P2, remont i UDT P3, przegląd P4
Osoba odpowiedzialnaz osobą zlecenie od razu ma status Przypisane
Termin, Planowane zakończeniedata i godzina; zakończenie nie wcześniej niż termin
Data i godzina awariitylko naprawa; wymagana, nie z przyszłości
OznaczeniaPostój produkcji (dla naprawy ustawia P1), Serwis zewnętrzny, Serwis gwarancyjny
Opis zleceniaco najmniej 10 znaków
Wykonane działaniaprzy edycji albo w oknie Zakończ technicznie; wymagane do zakończenia technicznego, co najmniej 10 znaków

Kliknij Utwórz zlecenie albo Zapisz. Domyślny termin to najbliższa pełna godzina; termin w przeszłości wymaga potwierdzenia (Termin jest w przeszłości. Zapisać?). Jeśli w tym czasie ktoś inny zmienił zlecenie, odśwież kartę i wprowadź zmiany ponownie.

Lista kontrolna

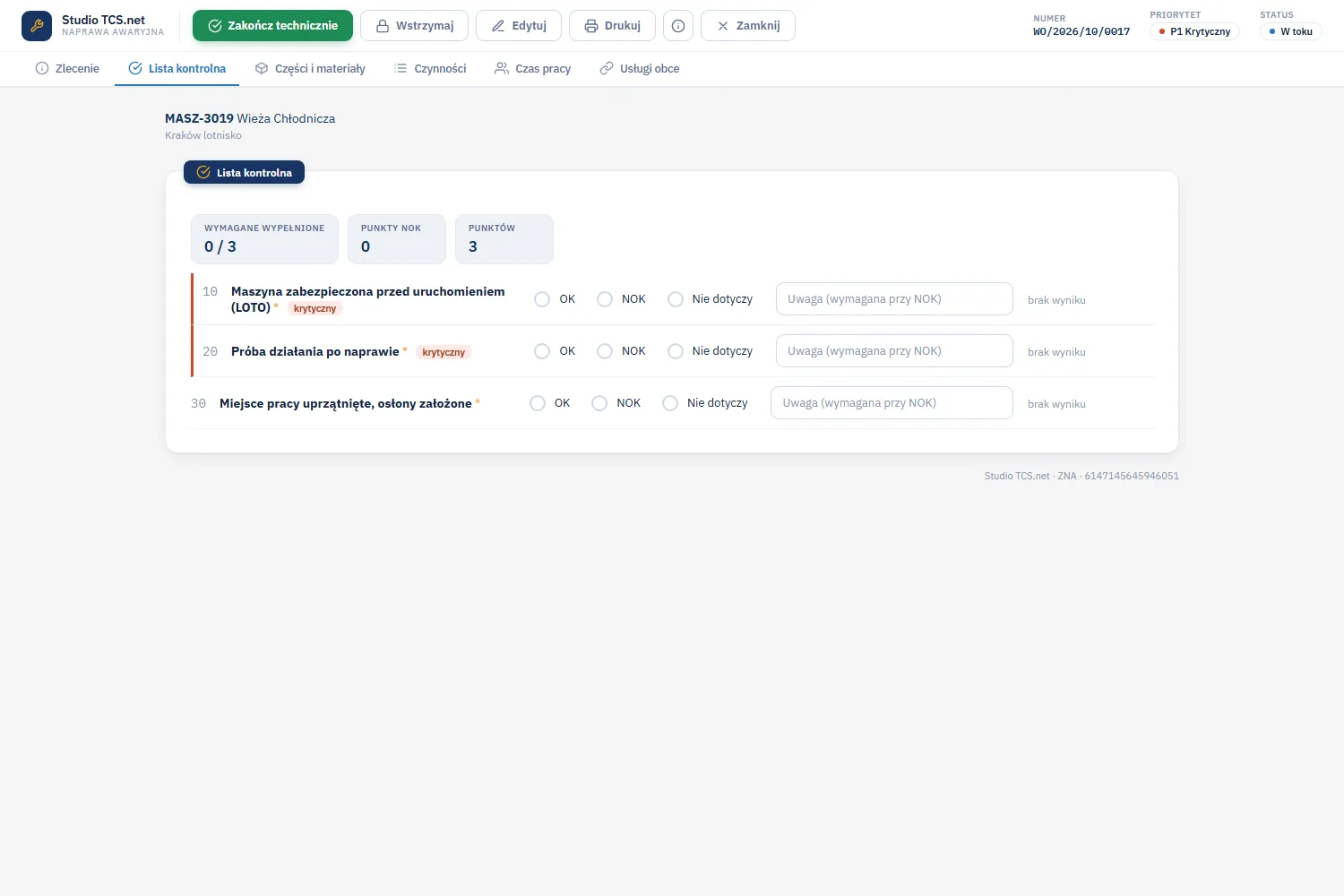

Studio TCS.net - zakładka Lista kontrolna: liczniki Wymagane wypełnione 0/3, Punkty NOK 0, Punktów 3, punkty z oznaczeniem wymagany i krytyczny oraz wyborem OK, NOK, Nie dotyczy i polem uwagi
Lista kontrolna skopiowana ze wzorca. Punkty z gwiazdką są wymagane.

Punkty kopiują się ze wzorca przy założeniu zlecenia: najpierw wzorzec planu, potem maszyny, potem typu obiektu (opis wzorców: prewencja). Listę wypełniasz w statusie Przypisane albo W toku; zapis następuje po wyborze wyniku albo po wyjściu z pola.

  • Sprawdzenie: OK, NOK albo Nie dotyczy. Punkt wymagany (gwiazdka) nie może mieć wyniku Nie dotyczy.
  • Pomiar: wpisz wartość; OK albo NOK liczy się z normy min - max.
  • Wpis tekstowy: wpisz tekst.
  • Przy NOK wpisz uwagę - bez niej punkt się nie zapisze.
  • Przy punkcie NOK jest przycisk Utwórz naprawę: powstaje zlecenie naprawy P2 tej maszyny z punktem, wartością i normą w opisie.
  • Punkt krytyczny z wynikiem NOK wymaga takiej naprawy i blokuje odbiór, dopóki naprawa nie jest zakończona.

Części i materiały

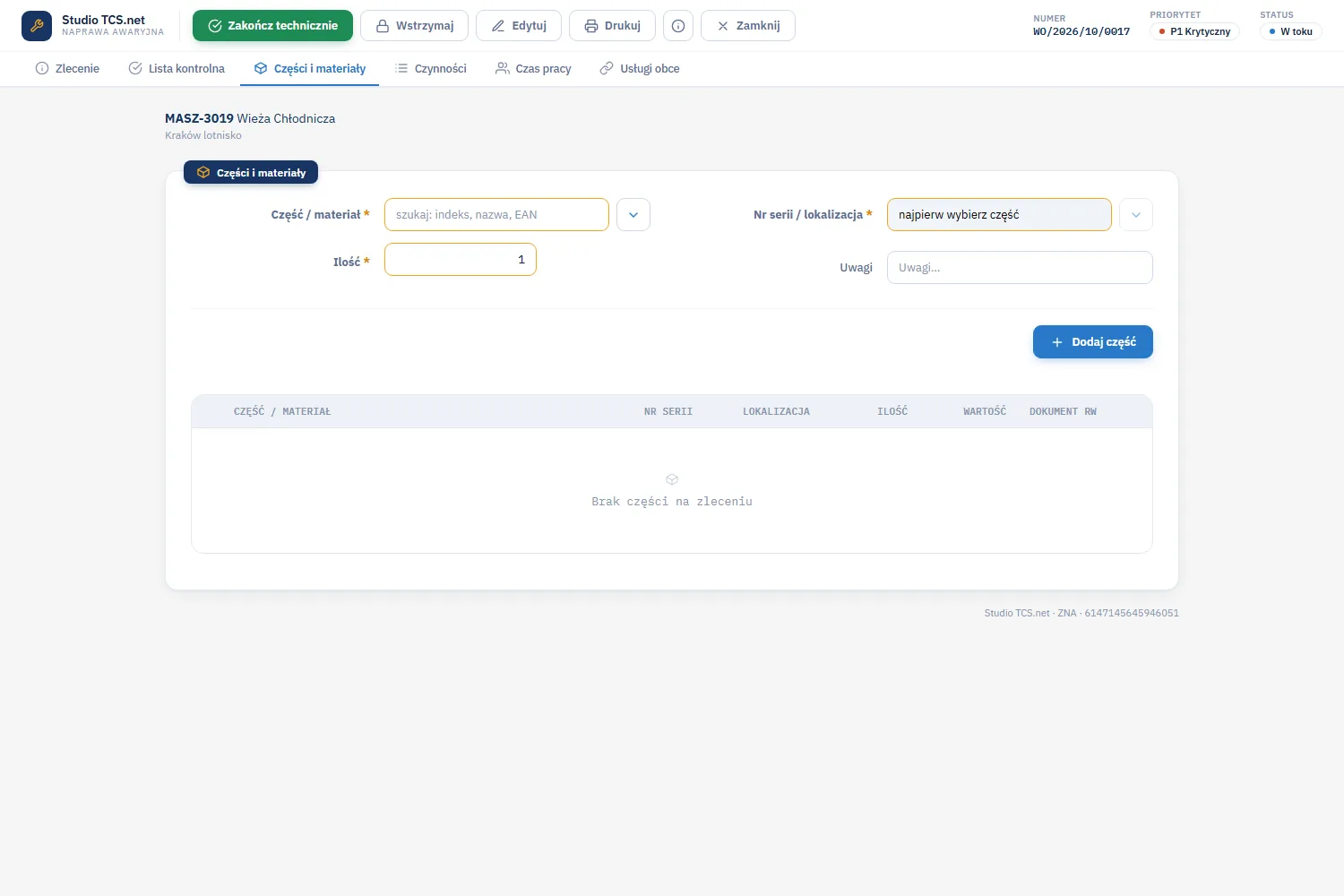

Studio TCS.net - zakładka Części i materiały: pola Część / materiał, Nr serii / lokalizacja, Ilość, Uwagi, przycisk Dodaj część i pusta tabela części
Zakładka Części i materiały przed dodaniem pierwszej części.
  1. Wybierz część, numer serii i lokalizację, wpisz ilość (nie więcej niż dostępna) i kliknij Dodaj część. Enter w polu ilości robi to samo.
  2. Część trafia do dokumentu RW w buforze i rezerwuje stan. Pozycję w buforze możesz usunąć.
  3. Gdy części są pobrane z magazynu, kliknij Wydaj części (zatwierdź RW). Wydanej części nie usuniesz - niezużytą przyjmij dokumentem PW.

Lista części zamiennych maszyny jest w paszporcie maszyny; tam widać stan w magazynie i minimum, ale części na zlecenie wydaje się tutaj.

Czynności i czas pracy

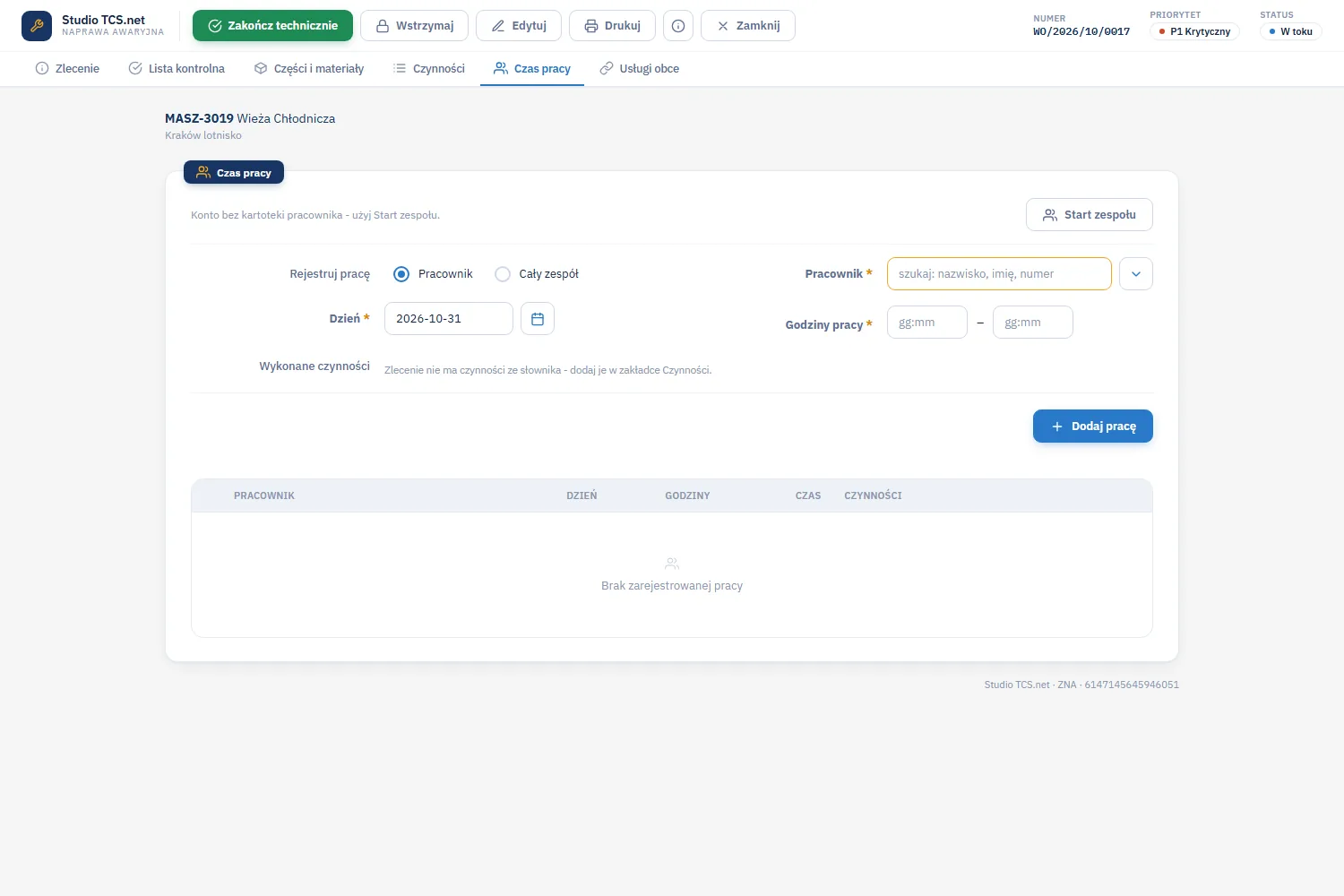

Studio TCS.net - zakładka Czas pracy: przycisk Start zespołu, wybór Pracownik albo Cały zespół, pola Dzień, Godziny pracy od-do, Wykonane czynności i przycisk Dodaj pracę
Czas pracy: start zespołu albo wpis ręczny.

W zakładce Czynności dodajesz czynności ze słownika z kolejnością i uwagami. W zakładce Czas pracy:

  • Rozpocznij moją pracę i Zakończ moją pracę - dla konta powiązanego z kartoteką pracownika; pierwszy start zmienia status na W toku.
  • Start zespołu - dodaj pracowników z listy i kliknij Rozpocznij pracę; każdy ma własny wpis.
  • Zakończ pracę wszystkich (N) - zamyka wszystkie otwarte wpisy.
  • Wpis ręczny: Pracownik albo Cały zespół, dzień, godziny od - do (gg:mm), wykonane czynności, Dodaj pracę. Gdy pracownik ma już pracę w tym czasie, karta zapyta Zapisać mimo to?

Pracownik może mieć tylko jeden otwarty wpis naraz, na tym albo innym zleceniu. Czas uruchomisz tylko w zleceniu Przypisanym albo W toku. Roboczogodziny i koszt robocizny trafiają do kosztów zlecenia.

Usługi obce i koszty

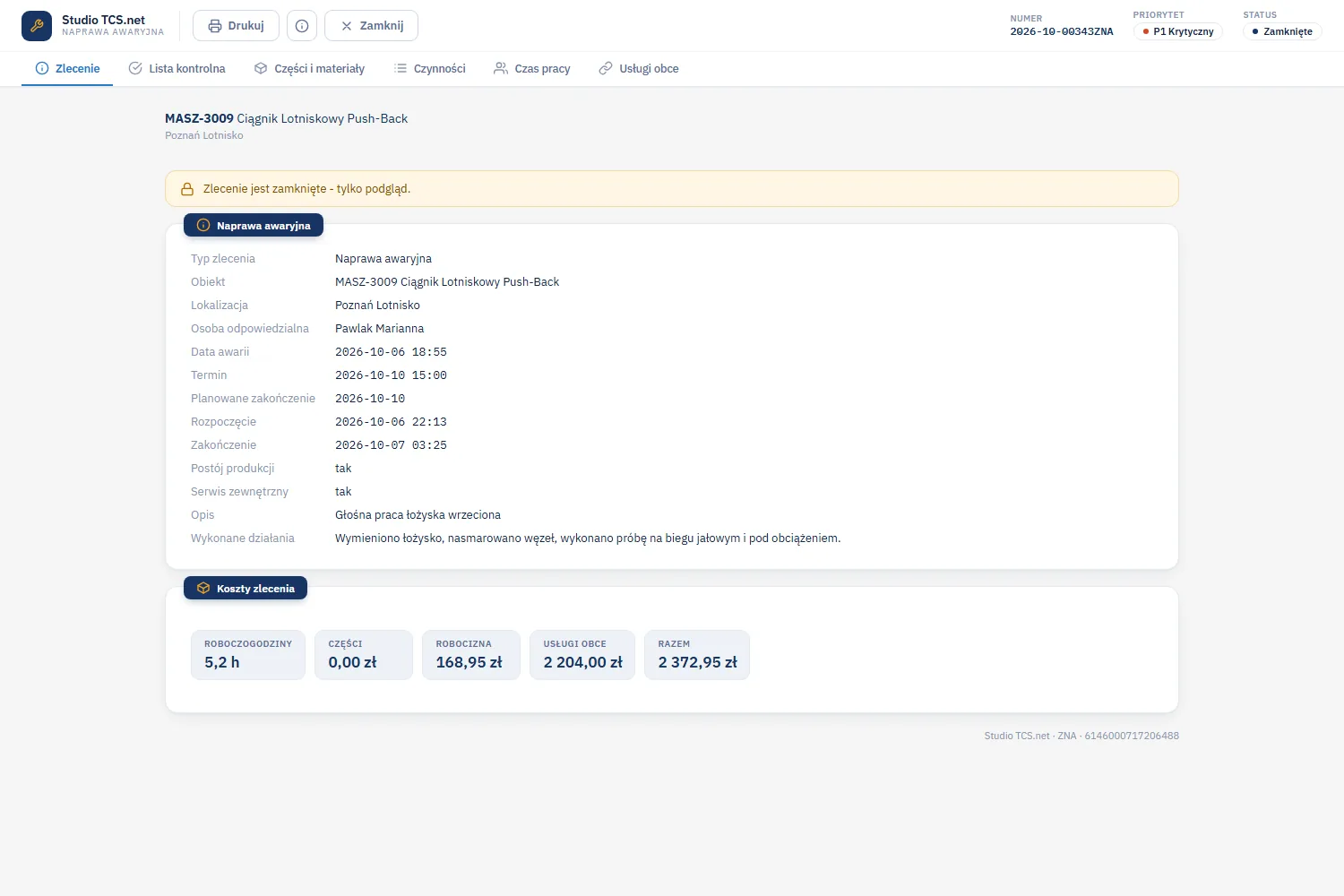

Studio TCS.net - karta zamkniętej naprawy: baner Zlecenie jest zamknięte - tylko podgląd, dane naprawy z wykonanymi działaniami i koszty: roboczogodziny 5,2 h, robocizna 168,95 zł, usługi obce 2 204,00 zł, razem 2 372,95 zł
Zamknięta naprawa z kosztami robocizny i usług obcych.

W zakładce Usługi obce wpisujesz Wykonawcę (serwis) z kartoteki serwisów, Opis usługi, Nr faktury, Datę i Kwotę netto [zł], potem Dodaj usługę. Usługi można dopisywać i usuwać do zamknięcia zlecenia. Kafel Koszty zlecenia na zakładce Zlecenie sumuje roboczogodziny, części, robocizny, usługi obce i razem - te same kwoty widać w rejestrze, w paszporcie maszyny i na pulpicie UR.

Wydruki

WydrukKiedy dostępny
Karta zlecenia pracyzawsze; z kodem QR, listą kontrolną, częściami i czasem pracy
Protokół odbiorupo zakończeniu technicznym i po zamknięciu (bez badań UDT)
Protokół dopuszczenia UDTbadanie UDT po zakończeniu technicznym

Przycisk Drukuj otwiera PDF w nowej karcie przeglądarki. Kod QR na wydruku prowadzi do karty zlecenia.

Co blokuje zakończenie i zamknięcie

Komunikat (skrót)Co zrobić
na zleceniu są części w buforzewydaj je (Wydaj części) albo usuń
lista kontrolna: N wymaganych punktów bez wynikuuzupełnij punkty z gwiazdką
punkt krytyczny ma wynik NOKprzy punkcie kliknij Utwórz naprawę
opisz wykonane działaniawpisz Wykonane działania w oknie zakończenia albo w Edytuj (co najmniej 10 znaków)
wpisz wynik badania UDTbadanie UDT: Wpisz wynik badania
zlecenie zamyka kierownik utrzymania ruchuzamknięcie zrobi rola Narzędziownia albo SuperVisor
podaj osobę odbierającą maszynęwpisz imię i nazwisko odbierającego
naprawa z punktu krytycznego nie jest zakończonanajpierw zakończ technicznie albo zamknij tę naprawę

Gdy serwer odmówi zapisu, karta pokazuje komunikat na dole ekranu i nic nie zmienia.

Ćwiczenie w demo - lekcja lub zajęcia

Ćwiczenie: przeprowadź zlecenie przez statusy bez zapisu i sprawdź, co blokuje zakończenie

Ćwiczenie w demo, rola Narzędziownia. Okna otwieraj i zamykaj przyciskiem Wróć - nic się wtedy nie zapisuje. Czas: około 20 minut.

  1. Otwórz Zlecenia pracy › Awarie niepodjęte i kartę dowolnego zlecenia. Zapisz przyciski na pasku.
  2. Kliknij Przypisz, sprawdź pola okna i zamknij je przyciskiem Wróć.
  3. Otwórz zlecenie W toku. W zakładce Lista kontrolna policz punkty wymagane i krytyczne.
  4. Kliknij Zakończ technicznie i przeczytaj informację w oknie. Zamknij okno przyciskiem Wróć.
  5. Otwórz zlecenie Zakończone technicznie i sprawdź, jakie pola ma okno Odbiór i zamknięcie.

Wynik: tabela status - przyciski - warunki zakończenia dla trzech zleceń.

Najczęstsze pytania

Czy technik może zamknąć zlecenie?

Nie. Technik kończy pracę przyciskiem Zakończ technicznie. Zamyka kierownik utrzymania ruchu albo SuperVisor po odbiorze przez produkcję.

Co się stanie z częściami po anulowaniu?

Części w buforze wracają na magazyn. Części już wydane zostają na zleceniu jako koszt - niezużyte przyjmij dokumentem PW.

Dlaczego nie mogę uruchomić czasu pracy?

Czas działa tylko w zleceniu Przypisanym albo W toku i tylko dla konta powiązanego z kartoteką pracownika. Pracownik może mieć jeden otwarty wpis naraz.

Czy podpis jest obowiązkowy?

Nie. Gdy podpis się nie zapisze, wydrukuj protokół i podpisz go ręcznie.

Co zrobić, gdy odbiorca zgłasza usterkę po naprawie?

Kliknij Odrzuć odbiór i opisz, co trzeba poprawić. Zlecenie wraca do statusu W toku.

Słownik pojęć

Bufor RW
Dokument rozchodu części jeszcze niezatwierdzony; rezerwuje stan, ale go nie zdejmuje.
Punkt krytyczny
Punkt listy kontrolnej, którego wynik NOK wymaga zlecenia naprawy i blokuje odbiór.
Odbiór
Potwierdzenie przez produkcję, że maszyna po pracy jest sprawna; warunek zamknięcia zlecenia.
Wykonane działania
Opis tego, co technik zrobił; wymagany do zakończenia technicznego.
