Zlecenia remontu w CMMS - większe prace na maszynach i urządzeniach

Zlecenie remontu (ZRE) rejestruje prace o większym zakresie niż przegląd. Ma termin remontu i znacznik wykonawcy zewnętrznego, a dane o przebiegu prac dopisuje się w oknach menu Instrukcje. Rejestr i formularz są zbudowane jak przy przeglądach, ale mają własne pola: Rodzaj remontu, Termin remontu i Serwis zewnętrzny. Logika zlecenia jest taka sama jak przy przeglądach: status zmieniasz ręcznie, a program nie wyróżnia zaległości.

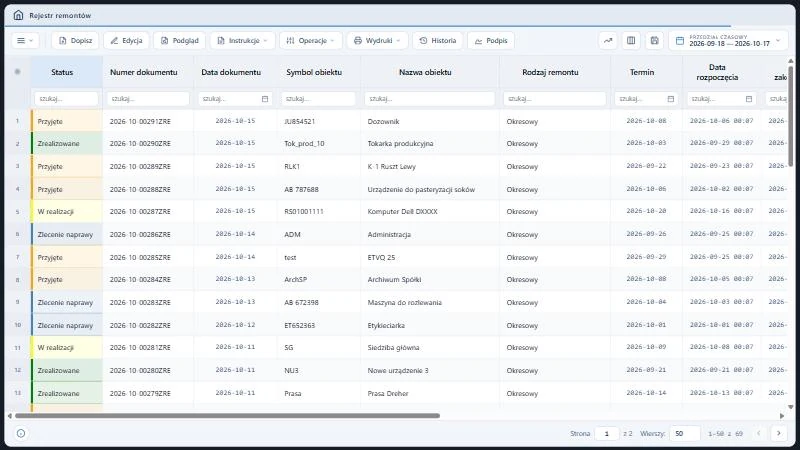

Studio TCS.net - Rejestr remontów z paskiem narzędzi, polem zakresu dat, wierszem filtrów i kolumnami od Status do Data rozpoczęcia; komórki Status są kolorowe
Rejestr remontów z paskiem narzędzi, wierszem filtrów i kolorowymi komórkami Status.

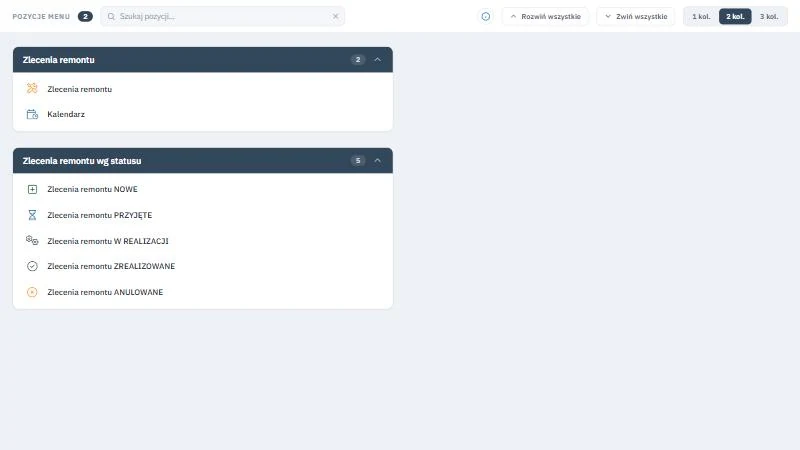

Pozycja Remonty w menu CMMS otwiera stronę podmenu z kafelkami Zlecenia remontu i Kalendarz oraz z pięcioma kafelkami statusowymi. Kafelek Zlecenia remontu otwiera Rejestr remontów z 16 kolumnami, z których bez przewijania poziomego widać osiem, od Status do Data rozpoczęcia. W odróżnieniu od rejestru przeglądów są tu kolumny Rodzaj remontu i Serwis zewnętrzny. Pasek narzędzi zawiera menu trzech kresek oraz przyciski Dopisz, Edycja, Podgląd, Instrukcje, Operacje, Wydruki, Historia i Podpis, a w prawym górnym rogu leży pole zakresu dat (filtr Przedział czasowy). U dołu stoi pager z polem Strona i listą Ilość rekordów.

Na tej stronie

  1. Remont a przegląd i naprawa - jak je rozróżniać
  2. Kolumny rejestru i jak z nich korzystać
  3. Formularz zlecenia remontu
  4. Planowanie remontu w programie
  5. Zamknięcie remontu
  6. Remont a dozór techniczny
  7. Kalendarz remontów
  8. Typowe sytuacje przy zleceniach remontu
  9. Ćwiczenie: porównaj rejestr remontów z rejestrem przeglądów i wskaż różnice
  10. Najczęstsze pytania
  11. Słownik pojęć

Remont a przegląd i naprawa - jak je rozróżniać

W praktyce zakładowej remont przywraca parametry zużytej maszyny dużym zakresem prac. Zwykle wymaga zaplanowanego postoju i często angażuje wykonawcę zewnętrznego. Przegląd jest krótszą, planową kontrolą, a naprawa reakcją na awarię. Słownictwo utrzymania ruchu porządkuje karta normy PN-EN 13306; Studio TCS.net jest ewidencją dokumentów i nie realizuje wymagań tej normy jako funkcji.

CechaPrzeglądNaprawaRemont
Dokument w Studio TCS.netzlecenie przeglądu ZPRzlecenie naprawy ZNAzlecenie remontu ZRE
Wyróżniające pole rodzajuRodzaj przegląduRodzaj awariiRodzaj remontu
Powiązanie ze zgłoszeniem awariibraktak, przez operację Zlecenie naprawybrak
Znaczniki wykonawcySerwis gwarancyjny i Serwis zewnętrznySerwis gwarancyjny i Serwis zewnętrznytylko Serwis zewnętrzny
Pole terminuTermin przegląduTermin zleceniaTermin remontu

Kolumny rejestru i jak z nich korzystać

Rejestr pokazuje zlecenia oddziału zalogowanego użytkownika, z najnowszym numerem na górze, po 50 wierszy na stronę pagera. Zakres dat zawęża listę do zleceń z okresu liczonego po dacie dokumentu. Domyślny okres to parametr instalacji: standardowo ostatnie 14 dni, w bazie demonstracyjnej od 2024-01-05 do dnia bieżącego. Pozycje i przyciski zależą od uprawnień konta.

KolumnaZawartośćJak wykorzystać
StatusStatus zlecenia; kolor komórki ze słownika.Odróżnia remonty zaplanowane do wykonania od zakończonych.
Numer dokumentu, Data dokumentuNumer RRRR-MM-NNNNNZRE i dzień zapisu.Wskazanie zlecenia w rozmowie z wykonawcą.
Symbol obiektu, Nazwa obiektuObiekt techniczny z kartoteki.Historia remontów jednej maszyny po filtrze.
Rodzaj remontuWartość słownika; w konfiguracji demonstracyjnej jedyna wartość to Okresowy.Podział remontów po dodaniu własnych rodzajów w skorowidzach.
TerminTermin remontu wpisany w formularzu.Kolejność prac po sortowaniu rosnąco.
Data rozpoczęcia, Data zakończenia, Planowana data zakończeniaDaty wpisywane ręcznie.Porównanie planu z wykonaniem.
Osoba odpowiedzialna, Zatrzymanie produkcjiPracownik i znacznik postoju.Planowanie remontów wymagających wyłączenia linii.
Serwis zewnętrznyZnacznik: prace wykonuje firma zewnętrzna.Filtr pokazuje remonty zlecone poza zakład.
Zapisał, Data zapisu, Numer referencyjnyAutor i czas zapisu oraz identyfikator rekordu.Ustalenie, kto założył zlecenie.

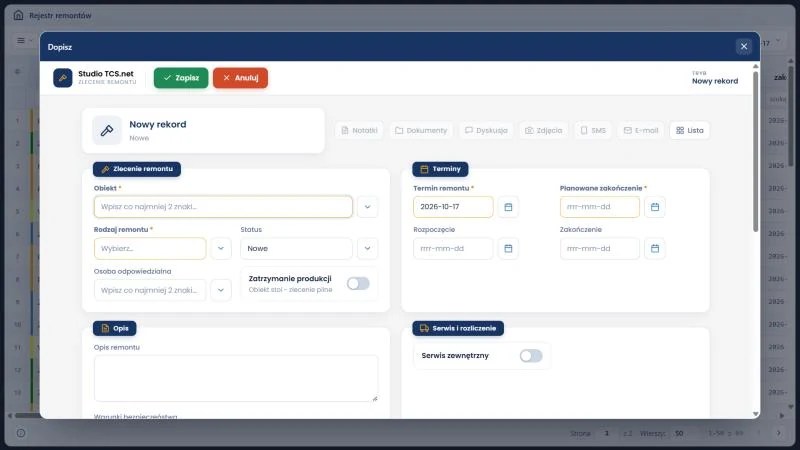

Formularz zlecenia remontu

Formularz powtarza układ zlecenia przeglądu z trzema sekcjami w lewym panelu: Dane ewidencyjne, Dane szczegółowe i Po remoncie. Zmieniają się nazwy pól i lista znaczników wykonawcy. Pola obowiązkowe mają pogrubione etykiety.

PoleWymaganeOpis i walidacja
ObiekttakObiekt techniczny z kartoteki obiektów.
Rodzaj remontutakSłownik rodzajów remontu.
StatusnieNowe, Przyjęte, W realizacji, Zrealizowane; domyślnie Nowe.
Termin remontutakPlanowany termin remontu; razem z Planowaną datą zakończenia wyznacza pasek w kalendarzu.
Planowana data zakończeniatakKoniec okna remontu; razem z terminem wyznacza pasek w kalendarzu.
Opis remontunieZakres prac w formie tekstu.
Serwis zewnętrznynieZnacznik; formularz nie ma pola Serwis gwarancyjny.
Stan licznika, Uwagi serwisantanieSekcja Po remoncie; stan licznika to liczba całkowita.

Wykonawca zewnętrzny nie ma w formularzu osobnego pola z nazwą firmy, bo znacznik Serwis zewnętrzny tylko oznacza rodzaj wykonawcy. Nazwę firmy i skan protokołu odbioru prac zapisz w polu Uwagi albo dołącz w oknie Pliki lub Załączniki z menu trzech kresek.

Planowanie remontu w programie

Duży remont wymaga uzgodnienia okna postoju oraz zakresu prac, a także części i ekipy. Program nie planuje tych elementów za Ciebie, ale zbiera je w jednym zleceniu, a każdemu odpowiada osobne pole albo okno.

PotrzebaPole lub okno w zleceniuUwagi
Okno postojuTermin remontu i Planowana data zakończeniaWyznaczają pasek zdarzenia w kalendarzu remontów.
Informacja o wyłączeniu liniiZnacznik Zatrzymanie produkcjiWidoczny w rejestrze i w filtrach jako informacja; program nie planuje na jego podstawie postoju.
Zakres pracOpis remontu oraz okno CzynnościCzynności mają kolejność od 1 do 99999 i trafiają na wydruk zlecenia.
Części do wymianyOkno Części i materiałyRezerwacja w dokumencie RW w buforze; lista obejmuje tylko asortyment ze stanem większym od zera.
EkipaOkno PracownicyWybór pracownika albo całego zespołu, z dniem i godzinami pracy.
Bezpieczeństwo pracWarunki bezpieczeństwa i Uwagi do bezpieczeństwaLista ze słownika i tekst; dane drukuje Zlecenie remontu.

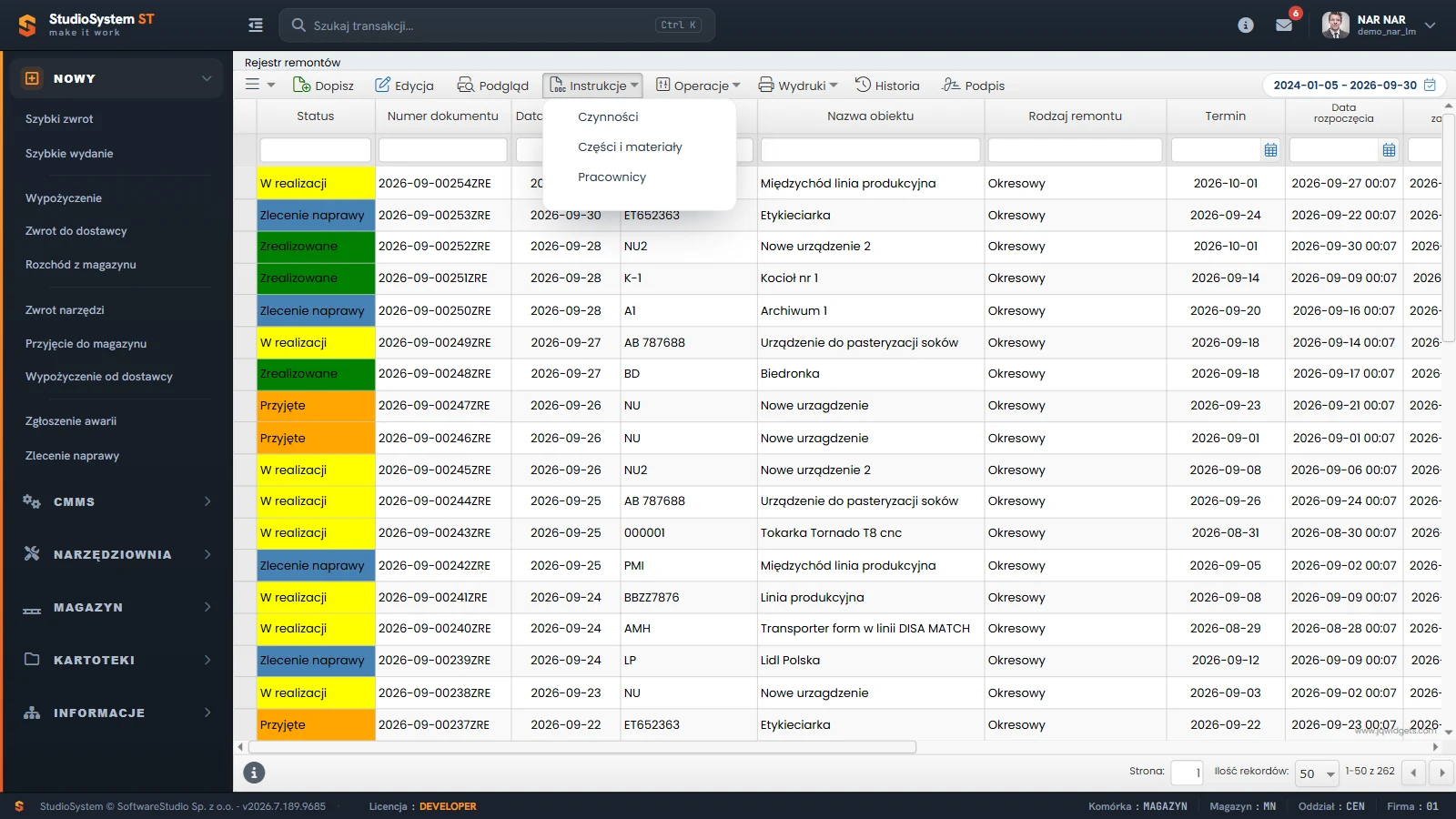

Studio TCS.net - rejestr remontów z rozwiniętym menu przycisku Instrukcje, które otwiera trzy okna dopisywania do zaznaczonego zlecenia remontu
Menu Instrukcje w rejestrze remontów, takie samo jak w rejestrach napraw i przeglądów.

Przycisk Instrukcje ma strzałkę rozwijania, a menu ma trzy pozycje, które odpowiadają oknom z tabeli powyżej. Rozwinięte menu zasłania część nagłówków kolumn, a wybrana pozycja otwiera okno dopisywania dla zaznaczonego zlecenia.

Zamknięcie remontu

Reguła zamknięcia. Status Zrealizowane albo Anulowane blokuje Edycję, okna z menu Instrukcje i Anulowanie, a w interfejsie nie ma cofnięcia. Program nie wymaga Daty zakończenia do zmiany statusu i nie wyróżnia remontów po terminie. Kompletność wpisów przed zamknięciem zależy więc od osoby, która zmienia status.

Czynności oraz części i materiały, a także pracownicy dopisują się tak samo jak w zleceniu naprawy. Części trafiają do dokumentu RW w buforze, który rezerwuje ilość do chwili zatwierdzenia. Wydruki to Zlecenie remontu i Karta pracy, a przycisk Podpis stoi na pasku tak samo jak w rejestrze napraw.

Remont a dozór techniczny

Część urządzeń zakładowych podlega dozorowi technicznemu, a naprawy i modernizacje takich urządzeń co do zasady uzgadnia się z UDT. Wytyczne UDT dla urządzeń transportu bliskiego i dla dźwigów zebrano na stronie UDT z informacjami dla eksploatujących.

Program nie uzgadnia remontu z UDT. Zlecenie remontu nie zgłasza niczego do urzędu, a rejestr Badania UDT jest ewidencją wpisów ręcznych. Obiekt oznaczasz w karcie obiektu znacznikiem Badanie UDT, a wynik badania po remoncie wpisujesz w rejestrze Badania UDT.

Kalendarz remontów

Zdarzenie zlecenia powstaje przy zapisie i rozciąga się od Terminu remontu do Planowanej daty zakończenia; bez tej daty trwa godzinę. Anulowanie zlecenia usuwa jego zdarzenie, a zmiana statusu zdarzenia nie zmienia. Kolor paska nie niesie informacji o statusie, co opisuje strona o Kalendarzu CMMS.

Typowe sytuacje przy zleceniach remontu

ObjawNajczęstsza przyczynaCo zrobić
Brak kolumny Serwis gwarancyjnyRejestr remontów ma tylko znacznik Serwis zewnętrzny.Gwarancję opisz w polu Uwagi albo w dokumentach dołączonych do zlecenia.
Lista Rodzaj remontu ma jedną wartośćSłownik w konfiguracji demonstracyjnej zawiera tylko Okresowy.Administrator dopisuje rodzaje w skorowidzach CMMS.
Nie da się dopisać części do remontuZlecenie ma status Zrealizowane albo Anulowane.Dopisuj pozycje, dopóki status jest w toku.
Remont po terminie nie jest wyróżnionyProgram nie oznacza zaległości.Posortuj po Terminie i filtruj statusy Nowe oraz Przyjęte.

Ćwiczenie w demo - lekcja lub zajęcia

Ćwiczenie: porównaj rejestr remontów z rejestrem przeglądów i wskaż różnice

Uczeń porównuje dwa dokumenty utrzymania ruchu na podstawie ich pól, bez zapisu danych. Rola w demo: Narzędziownia, uruchamiana na stronie demo Studio TCS.net. Czas: około 15 minut.

  1. Uruchom demo w roli Narzędziownia, otwórz CMMS, Remonty, kafelek Zlecenia remontu i zapisz nagłówki kolumn, przewijając tabelę poziomo.
  2. Otwórz CMMS, Przeglądy, kafelek Zlecenia przeglądu i porównaj nagłówki: wypisz kolumny, które różnią się nazwą albo występują tylko w jednym rejestrze.
  3. W rejestrze remontów przewiń tabelę do kolumny Serwis zewnętrzny, przefiltruj ją i sprawdź, które remonty zlecono poza zakład.
  4. Wybierz Dopisz, porównaj pola z formularzem przeglądu, a potem zamknij okno bez zapisu.
  5. Otwórz Kalendarz z podmenu Remonty, w widoku Miesiąc zmieniaj okres strzałkami, aż pojawi się pasek, i wskaż, od jakiej daty do jakiej się rozciąga. Gdy kalendarz nie ma pasków, zapisz tę obserwację.

Pytanie kontrolne. Które cechy remontu wynikają w programie wyłącznie z pól formularza, a które z praktyki zakładowej? Uzasadnij na przykładzie kolumny Serwis zewnętrzny.

Podstawa programowa. Ćwiczenie realizuje efekt "organizuje obsługę techniczną środków transportu bliskiego w portach i terminalach" z kwalifikacji SPL.03 Obsługa ładunków w portach i terminalach (jednostka SPL.03.5) w zawodzie technik eksploatacji portów i terminali, z kryterium o zasadach gospodarki remontowej, opisanej w podstawie programowej. Efekt dotyczy środków transportu bliskiego; w innych zawodach ćwiczenie ilustruje gospodarkę remontową ogólnie. Pozostałe ćwiczenia zebraliśmy na stronie demo TCS.net na zajęciach.

Najczęstsze pytania

Czym w programie różni się zlecenie remontu od zlecenia przeglądu?

Polami: remont ma Rodzaj remontu, Termin remontu i tylko znacznik Serwis zewnętrzny, a przegląd Rodzaj przeglądu, Termin przeglądu i dwa znaczniki wykonawcy. Logika zapisu i statusów oraz blokad jest wspólna.

Czy remont można powiązać ze zgłoszeniem awarii?

Nie. Powiązanie ze zgłoszeniem tworzy tylko operacja Zlecenie naprawy w rejestrze awarii. Remont zakładasz osobno przyciskiem Dopisz.

Czy program pilnuje terminu remontu?

Nie. Nie wyróżnia zleceń po terminie i nie wysyła przypomnień. Terminy sprawdzasz w rejestrze po sortowaniu i w kalendarzu.

Czy po zakończeniu remontu trzeba wpisać datę zakończenia?

Program tego nie wymusza. Status Zrealizowane da się ustawić bez Daty zakończenia, dlatego uzupełnij ją przed zamknięciem, bo potem zlecenie jest zablokowane.

Czy program uzgadnia remont z UDT?

Nie. Program tylko ewidencjonuje: obiekt oznaczasz w karcie, a badania wpisujesz w rejestrze Badania UDT.

Słownik pojęć

Zlecenie remontu (ZRE)
Dokument CMMS planujący prace o większym zakresie na obiekcie technicznym; numer ma format RRRR-MM-NNNNNZRE.
Rodzaj remontu
Wartość słownika klasyfikująca remont; w konfiguracji demonstracyjnej występuje jedna wartość.
Serwis zewnętrzny
Znacznik oznaczający, że prace wykonuje firma spoza zakładu.
Termin remontu
Planowany termin remontu wpisany w formularzu; początek paska zdarzenia w kalendarzu.
Remont
W praktyce zakładowej przywrócenie parametrów zużytej maszyny większym zakresem prac niż przegląd.
Dozór techniczny
Nadzór Urzędu Dozoru Technicznego nad wybranymi rodzajami urządzeń w czasie ich eksploatacji.
