Studio TCS.net - instrukcja obsługi

Zgłoszenie awarii - formularz ZAW, od którego zaczyna się obieg utrzymania ruchu

Formularz Zgłoszenie awarii rejestruje usterkę maszyny lub urządzenia jako dokument ZAW. Osoba przyjmująca zgłoszenie wskazuje obiekt i rodzaj awarii, opisuje usterkę i podaje przyczynę, a program nadaje numer i zapisuje dokument w rejestrze awarii. Od tego wpisu technik utrzymania ruchu prowadzi sprawę: wystawia zlecenie naprawy i doprowadza je do statusu Zrealizowane.

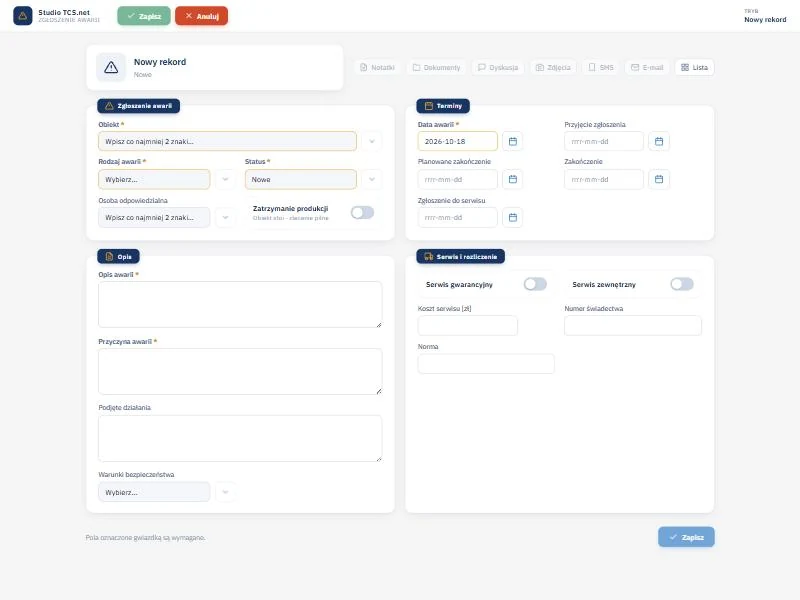

Studio TCS.net - formularz Zgłoszenie awarii w trybie Nowy rekord: karty Zgłoszenie awarii, Terminy, Opis oraz Serwis i rozliczenie, wyszarzone przyciski Notatki, Dokumenty, Dyskusja, Zdjęcia, SMS i E-mail oraz pola wymagane z gwiazdką
Formularz Zgłoszenie awarii otwarty z menu NOWY: cztery karty w jednym oknie, pola wymagane oznaczone gwiazdką.

Formularz otwiera się w osobnym oknie z paskiem Studio TCS.net, ZGŁOSZENIE AWARII, zielonym przyciskiem Zapisz, czerwonym Anuluj i oznaczeniem TRYB: Nowy rekord. Pod nim stoi kafel z napisem Nowy rekord i statusem Nowe oraz przyciski Notatki, Dokumenty, Dyskusja, Zdjęcia, SMS, E-mail i Lista. W nowym zgłoszeniu aktywny jest tylko przycisk Lista, a sześć pozostałych jest wyszarzonych z podpowiedzią "Dostępne po zapisaniu" (działanie SMS zależy od konfiguracji bramki SMS w instalacji). Pola układają się w cztery karty przewijane w jednym oknie: Zgłoszenie awarii, Terminy, Opis oraz Serwis i rozliczenie. Pola wymagane mają gwiazdkę przy etykiecie i pomarańczową ramkę: Obiekt, Rodzaj awarii, Status, Data awarii, Opis awarii i Przyczyna awarii. Na dole okna stoi napis "Pola oznaczone gwiazdką są wymagane" i drugi przycisk Zapisz.

Na tej stronie

  1. Kiedy zgłosić awarię, a kiedy wystawić zlecenie naprawy
  2. Miejsce zgłoszenia w obiegu awarii
  3. Pola formularza
  4. Jak zgłosić awarię
  5. Zapis i skutek w rejestrach
  6. Statusy zgłoszenia i ich kolory
  7. Operacje na zgłoszeniu w rejestrze awarii
  8. Komunikaty i typowe sytuacje
  9. Zgłoszenie awarii w praktyce zakładowej
  10. Ćwiczenie: ustal, jakie dane opisują awarię, i sprawdź, gdzie trafią po zapisie
  11. Najczęstsze pytania
  12. Słownik pojęć
Zgłoszenie awarii - sześć kroków w Studio TCS.net Od przycisku NOWY, przez cztery karty formularza Zgłoszenie awarii (Zgłoszenie awarii, Terminy, Opis, Serwis i rozliczenie), po zapis, który zakłada dokument ZAW w rejestrze awarii. Przyciski Notatki, Dokumenty, Dyskusja, Zdjęcia, SMS i E-mail działają dopiero po zapisie. Studio TCS.net › NOWY › Zgłoszenie awarii Zgłoszenie awarii w sześciu krokach Formularz ma cztery karty w jednym oknie; zapis zakłada dokument ZAW w rejestrze awarii 1 Menu NOWY Pasek górny, przycisk NOWY Pozycja: Rejestracja nowych zgłoszeń awarii narzędzi i urządzeń Okno w trybie Nowy rekord 2 Karta Zgłoszenie awarii Obiekt (od 2 znaków), Rodzaj awarii, Status Nowe, Osoba odpowiedzialna, przełącznik Zatrzymanie produkcji Wymagane: Obiekt, Rodzaj, Status 3 Karta Terminy Data awarii: domyślnie dzisiejsza Zakres: od 7 dni wstecz do dziś Pozostałe daty są opcjonalne Data poza zakresem: komunikat 4 Karta Opis Opis awarii i Przyczyna awarii Podjęte działania (opcjonalne) Warunki bezpieczeństwa: lista Wymagane: Opis i Przyczyna 5 Serwis i rozliczenie Serwis gwarancyjny, Serwis zewnętrzny Koszt serwisu [zł], Numer świadectwa, Norma Wszystkie pola opcjonalne 6 Zapisz Zapisz u góry lub na dole okna Powstaje dokument ZAW w rejestrze Awarie, status wybrany w formularzu Przyciski paska aktywne po zapisie Wymagania: rola Narzędziownia; obiekt w kartotece obiektów technicznych; słownik rodzajów awarii prowadzi administrator Program pokazuje: gwiazdkę przy polach wymaganych, komunikat o dacie poza zakresem, wyszarzone przyciski przed zapisem. Program nie robi: nie ma pola priorytetu, nie powiadamia techników, nie zmienia stanów magazynowych. Studio TCS.net - Zgłoszenie awarii. SoftwareStudio Group Sp. z o.o.
Zgłoszenie awarii - sześć kroków od przycisku NOWY do zapisu dokumentu ZAW. Studio TCS.net, SoftwareStudio Group Sp. z o.o.

Kiedy zgłosić awarię, a kiedy wystawić zlecenie naprawy

Zgłoszenie awarii opisuje zdarzenie, a nie pracę do wykonania. Zapisuje, co i kiedy się zepsuło, z jaką przyczyną i czy stanęła produkcja. Pracę z terminem planuje dopiero zlecenie naprawy, razem z czynnościami i częściami.

OperacjaDokumentCo rejestrujeKiedy ją wybrać
Zgłoszenie awarii (NOWY)ZAWFakt wystąpienia usterki: obiekt, rodzaj awarii, opis, przyczyna, daty.Usterkę zauważono, a naprawa nie jest jeszcze ustalona.
Zlecenie naprawy (NOWY)ZNANaprawę z terminem, opisem naprawy i warunkami bezpieczeństwa, bez związku ze zgłoszeniem.Zakres naprawy jest znany od razu i nie potrzebujesz wcześniejszego zgłoszenia.
Zlecenie naprawy ze zgłoszenia (Operacje w rejestrze Awarie)ZNA z numerem zgłoszeniaTo samo zlecenie, ale powiązane ze zgłoszeniem i z jego danymi.Zgłoszenie jest w rejestrze i ma zostać zamienione na zlecenie.
Zlecenie przeglądu lub remontu (rejestry Przeglądy i Remonty)ZPR, ZREPlanowaną czynność na obiekcie, a nie awarię.Obiekt nie jest uszkodzony, a czynność jest planowana z wyprzedzeniem.

Zgłoszenie awarii nie tworzy dokumentu magazynowego, więc nie zmienia żadnego stanu. Części potrzebne do usunięcia awarii pobierasz dopiero w zleceniu naprawy, w oknie Części i materiały. Zapisuje ono pozycje jako rozchód z magazynu w buforze.

Miejsce zgłoszenia w obiegu awarii

Awaria przechodzi przez kilka dokumentów i rejestrów, a zgłoszenie jest pierwszym z nich.

EtapDokument i rejestrCo się dzieje z danymi
ZgłoszenieZAW, rejestr AwarieZapis nadaje numer i zapisuje status z formularza. Program dopisuje wpis w historii i zdarzenie w kalendarzu.
Wystawienie zleceniaOperacje, Zlecenie naprawy w rejestrze AwariePowstaje ZNA, a zgłoszenie dostaje status Zlecenie naprawy i numer zlecenia w kolumnie Zlecenie naprawy.
NaprawaZNA, rejestr NaprawyTechnik uzupełnia zlecenie przez menu Instrukcje i zmienia jego status.
Kontrola terminówKalendarz CMMSZdarzenia kalendarza pokazują zgłoszenia i zlecenia w czasie.
Obieg zgłoszenia awarii w Studio TCS.net Sześć węzłów: formularz NOWY, zapis dokumentu ZAW, rejestr Awarie, zlecenie naprawy z menu Operacje, rejestr Naprawy i zgłoszenie otwierane tylko do odczytu. Po wystawieniu zlecenia zgłoszenia nie da się już poprawić, dalsze dane wpisuje się w zleceniu. Obieg zgłoszenia awarii Od formularza NOWY do zgłoszenia zablokowanego po wystawieniu zlecenia naprawy 1. Formularz NOWY Cztery karty, tryb Nowy rekord Pola wymagane z gwiazdką 2. Zapis, dokument ZAW Numer i status z formularza Historia i zdarzenie w kalendarzu 3. Rejestr Awarie Kolor komórki Status Kolumna Zlecenie naprawy pusta 4. Zlecenie naprawy Operacje, Zlecenie naprawy Powstaje ZNA ze statusem Nowe 5. Rejestr Naprawy Technik prowadzi zlecenie Numer ZNA widać przy zgłoszeniu 6. Zgłoszenie do odczytu Status Zlecenie naprawy Edycja otwiera tylko podgląd Dane zgłoszenia sprawdź przed krokiem 4; późniejsze informacje wpisuj w zleceniu naprawy.
Obieg zgłoszenia awarii od formularza do zlecenia naprawy. Studio TCS.net, SoftwareStudio Group Sp. z o.o.

Po wystawieniu zlecenia zgłoszenie zostaje w statusie Zlecenie naprawy, a dalszy przebieg prowadzisz w zleceniu.

Pola formularza

Formularz ma cztery karty w jednym oknie, a pola wymagane mają gwiazdkę i pomarańczową ramkę. Zapis z pustym polem wymaganym jest zatrzymany: obok pola na 3 sekundy pojawia się komunikat "Uzupełnij wymagane informacje", a formularz przewija się do tego pola. Pola dat mają format rrrr-mm-dd, przyjmują wpis z klawiatury i mają przycisk kalendarza. Data spoza zakresu pola wywołuje komunikat "Data RRRR-MM-DD jest poza dozwolonym zakresem." i zostaje zastąpiona poprzednią wartością.

Karta Zgłoszenie awarii

PoleWymaganeOpis i walidacja
ObiekttakLista aktywnych obiektów technicznych. Podpowiedź pojawia się po wpisaniu co najmniej dwóch znaków i szuka we fragmencie nazwy, a pozycje mają postać "Nazwa (Symbol)". Brakujący obiekt zakłada się w kartotece obiektów technicznych.
Rodzaj awariitakPole z listą ze słownika rodzajów awarii; w demo słownik ma cztery pozycje, na przykład Rozregulowany dozownik i Uszkodzone łożysko. Nowe rodzaje dopisuje administrator w skorowidzach CMMS (panel administratora nie jest dostępny w demo).
StatustakWartość początkowa Nowe. Lista zawiera Nowe, Przyjęte, W realizacji, Zlecenie naprawy i Zrealizowane. Statusu Anulowane nie wybierzesz w formularzu.
Osoba odpowiedzialnaniePracownik oddziału. Podpowiedź pojawia się po wpisaniu co najmniej dwóch znaków, a pozycje mają postać "Imię Nazwisko (kod)".
Zatrzymanie produkcjiniePrzełącznik, domyślnie wyłączony, z podpisem "Obiekt stoi - zlecenie pilne". Jego wartość widać w rejestrze awarii jako osobną kolumnę.

Karta Terminy

Wszystkie pola tej karty przyjmują samą datę, bez godziny. Zakresy dopuszczalnych dat dotyczą zgłoszenia zakładanego dziś.

PoleWymaganeOpis i walidacja
Data awariitakDomyślnie dzisiejsza. Dopuszczalny zakres: od 7 dni wstecz do dziś, więc data jutrzejsza i starsza niż siedem dni są odrzucane.
Przyjęcie zgłoszenianieData formalnego przyjęcia zgłoszenia, w tym samym zakresie co data awarii. Program nie wpisuje jej sam.
Planowane zakończenienieZakres od wczoraj do 30 dni w przód. Wartość z pierwszego zapisu wyznacza koniec zdarzenia w kalendarzu; późniejsza edycja zgłoszenia zdarzenia nie przesuwa.
ZakończenienieTen sam zakres co planowane zakończenie. Uzupełnij je, gdy znasz faktyczny koniec awarii.
Zgłoszenie do serwisunieData zgłoszenia awarii do serwisu, w zakresie od 7 dni wstecz do dziś.

Karta Opis

PoleWymaganeOpis i walidacja
Opis awariitakPole tekstowe z objawami usterki.
Przyczyna awariitakPole tekstowe z przyczyną lub okolicznościami powstania awarii.
Podjęte działanianiePole tekstowe z czynnościami doraźnymi, na przykład wyłączeniem maszyny.
Warunki bezpieczeństwaniePole z listą (Wybierz...) ze słownika; w demo ma pozycje BRAK, CMMS-WMZ, STANDARDOWE i SPECYFICZNE.

Karta Serwis i rozliczenie

PoleWymaganeOpis i walidacja
Serwis gwarancyjny, Serwis zewnętrznyniePrzełączniki, domyślnie wyłączone. Oba przechodzą do zlecenia naprawy wystawionego ze zgłoszenia.
Koszt serwisu [zł]niePole liczbowe wyrównane do prawej. Po opuszczeniu pola wartość dostaje dwa miejsca po przecinku i odstęp tysięcy, na przykład 12,5 zmienia się w 12,50. Litery pole odrzuca, a znak minus pomija.
Numer świadectwa, NormanieTekst do 50 znaków w każdym z pól.

Brak priorytetu. Formularz nie ma pola priorytetu ani kategorii ważności. Jedynym sygnałem pilności jest znacznik Zatrzymanie produkcji, widoczny w rejestrze. Jeśli Twoja firma rozróżnia awarie krytyczne, ustal zasadę zapisu w opisie awarii albo w rodzajach awarii.

Jak zgłosić awarię

  1. Kliknij przycisk NOWY w pasku górnym i wybierz pozycję Rejestracja nowych zgłoszeń awarii narzędzi i urządzeń. Formularz otwiera się w trybie Nowy rekord ze statusem Nowe i dzisiejszą datą awarii.
  2. W karcie Zgłoszenie awarii wpisz co najmniej dwa znaki nazwy obiektu i wybierz pozycję z listy, a potem wybierz Rodzaj awarii. Status zostaw bez zmian, a przy awarii, która zatrzymała linię, włącz przełącznik Zatrzymanie produkcji.
  3. W karcie Terminy sprawdź Datę awarii i w razie potrzeby uzupełnij Planowane zakończenie.
  4. W karcie Opis wpisz Opis awarii i Przyczynę awarii, dopisz Podjęte działania i wybierz Warunki bezpieczeństwa.
  5. W karcie Serwis i rozliczenie włącz Serwis gwarancyjny lub Serwis zewnętrzny, jeśli awaria tego wymaga.
  6. Zapisz zgłoszenie przyciskiem Zapisz u góry albo na dole okna. Nowy dokument pojawia się w rejestrze awarii z numerem i statusem.

Zdjęcia usterki i pliki techniczne dołączysz dopiero po zapisie, bo przyciski Notatki, Dokumenty, Dyskusja, Zdjęcia, SMS i E-mail są w nowym zgłoszeniu wyszarzone.

Zapis i skutek w rejestrach

Zapis zgłoszenia od razu zatwierdza dokument, bo dokumenty CMMS nie mają bufora.

Reguła zapisu zgłoszenia. Zapis nadaje numer w formacie RRRR-MM-NNNNNZAW, czyli rok, miesiąc, pięciocyfrowy numer kolejny i symbol bez separatora. Program dopisuje wpis w Historii i tworzy zdarzenie w kalendarzu, które trwa od daty awarii do planowanej daty zakończenia, a bez niej godzinę po zapisie. Zgłoszenie nie zmienia stanów magazynowych.

Studio TCS.net - Rejestr awarii z kolumnami Status, Numer dokumentu, Data dokumentu, Zlecenie naprawy i Symbol obiektu oraz paskiem Operacje i Wydruki
Po zapisie nowe zgłoszenie pojawia się w Rejestrze awarii z numerem ZAW i kolorem statusu.

Pasek narzędzi rejestru awarii zaczyna się menu trzech kresek, a dalej ma siedem przycisków: Dopisz, Edycja, Podgląd, Operacje, Wydruki, Historia, Podpis. W prawym górnym rogu stoi pole zakresu dat (filtr Przedział czasowy) z ikoną kalendarza. Na ekranie widać kolumny Status, Numer dokumentu, Data dokumentu, Zlecenie naprawy, Symbol obiektu, Nazwa obiektu, Rodzaj awarii i Data awarii; dalej, po przewinięciu tabeli w prawo, leżą pozostałe kolumny. Kolumna Status pokazuje kolor statusu, a kolumna Zlecenie naprawy zostaje pusta, dopóki nie wystawisz zlecenia. Domyślnie najnowsze zgłoszenia leżą na górze, bo kolejność wyznacza numer dokumentu malejąco. Dwuklik na wierszu otwiera Podgląd, czyli kartę zgłoszenia tylko do odczytu.

Statusy zgłoszenia i ich kolory

Status zmienia użytkownik w polu Status formularza, po wybraniu Edycji w rejestrze. Dwie zmiany wykonuje program. Kolor ma w rejestrze tylko komórka Status, a nie cały wiersz.

StatusKolor komórki w konfiguracji standardowejKto go ustawia
NoweczerwonyFormularz, jako wartość początkowa.
PrzyjętepomarańczowyUżytkownik, w Edycji.
W realizacjiżółtyUżytkownik, w Edycji.
Zlecenie naprawystalowy niebieskiProgram, po wystawieniu zlecenia operacją Generuj zlecenie.
ZrealizowanezielonyUżytkownik, w Edycji.
Anulowanebez koloruProgram, po operacji Anulowanie.

Kolory i lista statusów to słownik, który administrator może zmienić, więc na Twojej instalacji mogą wyglądać inaczej.

Operacje na zgłoszeniu w rejestrze awarii

Menu Operacje ma dwie pozycje. Obie otwierają małe okno i obie zostawiają ślad w Historii zgłoszenia.

OperacjaOkno i polaSkutek
Zlecenie naprawyTermin realizacji (wymagany, od wczoraj do 365 dni w przód) oraz znaczniki Kopiuj do zlecenia: Opis awarii i Przyczyna awarii, domyślnie wyłączone. Przycisk Generuj zlecenie.Powstaje ZNA ze statusem Nowe. Do zlecenia przechodzą obiekt, rodzaj awarii i znaczniki serwisu, a opis i przyczyna tylko po zaznaczeniu. Zgłoszenie dostaje status Zlecenie naprawy.
AnulowaniePrzyczyna anulowania (wymagana, od 9 do 200 znaków) i Uwagi (do 200 znaków). Przycisk Anuluj zlecenie.Status Anulowane, wpis w Historii i usunięcie zdarzenia z kalendarza. Dokument zostaje w rejestrze. Treść pola Uwagi zapisuje się jako Uwagi dokumentu.

Blokada po wystawieniu zlecenia. Gdy do zgłoszenia wystawiono zlecenie naprawy, Edycja otwiera je tylko do odczytu: pola i przycisk Zapisz są wyszarzone, a u góry stoi komunikat "Na podstawie tego zgłoszenia wystawiono zlecenie naprawy - tylko podgląd." Kolejne Zlecenie naprawy i Anulowanie są zablokowane i pokazują komunikat zamiast okna. Anulowanego zgłoszenia nie edytujesz ani nie anulujesz ponownie. Przed wystawieniem zlecenia sprawdź więc wszystkie dane zgłoszenia.

Do zlecenia nie przechodzą Osoba odpowiedzialna i Zatrzymanie produkcji, dlatego uzupełnij je w zleceniu, jeśli mają być widoczne w rejestrze napraw. Pełny opis zlecenia znajdziesz na stronie Zlecenie naprawy.

Komunikaty i typowe sytuacje

ObjawPrzyczynaCo zrobić
Komunikat "Uzupełnij wymagane informacje" obok pola i przewinięcie formularza do tego polaPuste pole wymagane: Obiekt, Rodzaj awarii, Data awarii, Opis awarii lub Przyczyna awarii.Uzupełnij pole, przy którym formularz się zatrzymał, i zapisz ponownie.
Brakuje obiektu na liścieLista pokazuje tylko aktywne obiekty techniczne, a podpowiedź pojawia się po dwóch znakach. Obiektu nie założono albo jest nieaktywny.Wpisz co najmniej dwa znaki. Gdy obiektu nadal brak, dopisz go w kartotece obiektów albo zaznacz pole Aktywne.
Komunikat "Data RRRR-MM-DD jest poza dozwolonym zakresem."Wpisana data wypada poza zakresem pola. W Dacie awarii nie przyjmuje się daty starszej niż 7 dni ani późniejszej niż dziś.Program przywraca poprzednią wartość: w Dacie awarii dzisiejszą, w pozostałych polach pole zostaje puste. Wybierz najwcześniejszą dopuszczalną datę, a rzeczywisty termin wpisz w polu Opis awarii.
Brakuje właściwego rodzaju awariiSłownik rodzajów nie ma takiej pozycji.Poproś administratora o dopisanie pozycji w skorowidzach CMMS.
Przyciski Notatki, Dokumenty, Dyskusja, Zdjęcia, SMS i E-mail są wyszarzoneZgłoszenie jest w trybie Nowy rekord i nie zostało jeszcze zapisane. Podpowiedź przy przycisku brzmi "Dostępne po zapisaniu".Zapisz zgłoszenie. Notatki, zdjęcia i pliki dopisz po zapisie.
Edycja otwiera zgłoszenie tylko do odczytuDo zgłoszenia wystawiono zlecenie naprawy albo zgłoszenie anulowano.Dalsze dane wpisz w zleceniu naprawy. Anulowanego zgłoszenia nie odblokujesz.
Nie ma przycisków Operacje lub PodpisAdministrator może ukryć wybrane przyciski paska dla konta.Sprawdź uprawnienia konta w opisie uprawnień użytkowników.

Zgłoszenie awarii w praktyce zakładowej

W praktyce zakładowej dobre zgłoszenie odpowiada na cztery pytania: co stanęło, kiedy, co widać i co zrobiono od razu. Terminologię utrzymania ruchu porządkuje norma PN-EN 13306 o terminologii obsługiwania. Norma jest źródłem słownictwa, a Studio TCS.net nie deklaruje zgodności z nią. Pojęcia CMMS zebrano także w słowniku pojęć serwisu.

Program nie wysyła zgłoszenia automatycznie do techników. E-mail i SMS wysyła się ręcznie, przyciskami SMS i E-mail w nagłówku formularza, dostępnymi po zapisie zgłoszenia (działanie SMS zależy od konfiguracji bramki SMS w instalacji). Rejestry nie liczą też czasu przestoju ani wskaźników awaryjności dla obiektu. Liczby do takiej analizy weźmiesz z kolumn rejestrów, w tym z Daty awarii w rejestrze awarii i Daty zakończenia w rejestrze napraw, po eksporcie do Excela.

Jeden rejestr dla czterech dokumentów. Cztery dokumenty CMMS (ZAW, ZNA, ZPR i ZRE) są przechowywane razem i różnią się symbolem. Dzięki temu numer zlecenia widać w rejestrze awarii, a numer zgłoszenia w rejestrze napraw. Rejestry pokazują dokumenty oddziału zalogowanego użytkownika.

Ćwiczenie w demo - lekcja lub zajęcia

Ćwiczenie: ustal, jakie dane opisują awarię, i sprawdź, gdzie trafią po zapisie

Uczeń analizuje formularz zgłoszenia tak, jak osoba przyjmująca awarię przed zapisem, ale niczego nie zapisuje, bo konto demo jest wspólne dla wszystkich testujących. Rola w demo: Narzędziownia, uruchamiana na stronie demo online Studio TCS.net. Czas: około 15 minut.

  1. Uruchom demo w roli Narzędziownia, kliknij NOWY w pasku górnym i otwórz pozycję Rejestracja nowych zgłoszeń awarii narzędzi i urządzeń.
  2. W karcie Zgłoszenie awarii wypisz pola z gwiazdką, czyli wymagane, oraz listę statusów dostępnych w polu Status.
  3. W karcie Terminy wpisz w polu Data awarii datę sprzed ośmiu dni i odczytaj komunikat, a potem zapisz, jaka data wróciła do pola.
  4. W karcie Serwis i rozliczenie wskaż pola dotyczące kosztu i dokumentu potwierdzającego naprawę.
  5. Opuść formularz bez zapisu, na przykład przyciskiem Anuluj, i otwórz w menu CMMS pozycję Awarie, kafelek Zgłoszenia awarii. Wypisz nagłówki kolumn rejestru i przypisz każdy do pola formularza.
  6. Wskaż kolumnę, w której pojawi się numer zlecenia naprawy, i wyjaśnij, który przycisk ją wypełni.

Pytanie kontrolne. Dlaczego zgłoszenie awarii nie zmienia stanu magazynu, a zlecenie naprawy z częściami może zmniejszyć ilość dostępną do wydania?

Podstawa programowa. Ćwiczenie realizuje efekt "określa przyczyny uszkodzeń maszyn i urządzeń" z kwalifikacji MEC.03 Montaż i obsługa maszyn i urządzeń (jednostka MEC.03.3) w zawodzie technik mechanik, w tym kryterium "rozpoznaje przyczyny uszkodzeń maszyn i urządzeń" (podstawa programowa zawodu technik mechanik). Pokrewny jest efekt "lokalizuje uszkodzenia w układach automatyki przemysłowej" z jednostki ELM.04.4 dla technika automatyka. Pozostałe ćwiczenia zebraliśmy na stronie demo TCS.net na zajęciach.

Najczęstsze pytania

Czy zgłoszenie awarii można zapisać bez obiektu?

Nie. Pole Obiekt ma gwiazdkę przy etykiecie i pomarańczową ramkę, a zapis z pustym polem wymaganym jest zatrzymany: obok pola na 3 sekundy pojawia się komunikat "Uzupełnij wymagane informacje". Brakujący obiekt najpierw dopisz w kartotece obiektów technicznych.

Czy formularz ma pole priorytetu?

Nie. Pilność sygnalizuje tylko znacznik Zatrzymanie produkcji, widoczny jako kolumna w rejestrze awarii. Rozróżnienie awarii ważnych od drobnych ustal w procedurze zakładowej, na przykład w opisie albo w rodzajach awarii.

Czy program powiadamia techników o nowym zgłoszeniu?

Nie samoczynnie. Program nie wysyła wiadomości po zapisie. Przyciski SMS i E-mail w nagłówku formularza są w nowym zgłoszeniu wyszarzone i działają dopiero po zapisie; wiadomość wysyła użytkownik ręcznie, gdy ją wpisze (działanie SMS zależy od konfiguracji bramki SMS w instalacji).

Kto zmienia status zgłoszenia z Nowe na Przyjęte i W realizacji?

Użytkownik, który otwiera zgłoszenie przyciskiem Edycja i wybiera wartość w polu Status. Program sam zmienia status tylko w dwóch przypadkach: na Zlecenie naprawy po wystawieniu zlecenia i na Anulowane po anulowaniu.

Czy po wystawieniu zlecenia naprawy można jeszcze poprawić zgłoszenie?

Nie. Edycja otwiera takie zgłoszenie tylko do odczytu, z komunikatem "Na podstawie tego zgłoszenia wystawiono zlecenie naprawy - tylko podgląd.", a kolejne wystawienie zlecenia i Anulowanie są zablokowane. Dlatego sprawdź dane zgłoszenia przed operacją Zlecenie naprawy, a późniejsze informacje wpisuj w zleceniu.

Słownik pojęć

ZAW
Symbol dokumentu zgłoszenia awarii. Numer ma postać rok, miesiąc, pięć cyfr i symbol, na przykład RRRR-MM-NNNNNZAW.
Rodzaj awarii
Pozycja słownika klasyfikująca usterkę. Wybór jest wymagany w zgłoszeniu i w zleceniu naprawy.
Zatrzymanie produkcji
Znacznik przy zgłoszeniu i zleceniu, który oznacza, że awaria zatrzymała linię lub proces. Widać go w rejestrze jako kolumnę.
Obiekt techniczny
Maszyna albo inna instalacja techniczna z kartoteki obiektów. Zgłoszenie zawsze dotyczy jednego obiektu.
Zdarzenie kalendarza
Wpis w Kalendarzu CMMS tworzony przy zapisie dokumentu. Anulowanie dokumentu usuwa jego zdarzenie.
Anulowanie
Operacja z menu Operacje, która ustawia status Anulowane i zapisuje przyczynę. Dokument zostaje w rejestrze.
