Zlecenia przeglądu w CMMS - planowe kontrole maszyn i urządzeń
Zlecenie przeglądu (ZPR) rejestruje planową kontrolę obiektu technicznego: jej termin i osobę odpowiedzialną, a po przeglądzie także wynik. W Studio TCS.net zlecenia zakłada użytkownik, bo program nie wylicza terminów z okresu przeglądu i nie tworzy zleceń sam. Rejestr przeglądów jest więc dziennikiem planu i wykonania, a nie generatorem harmonogramu.

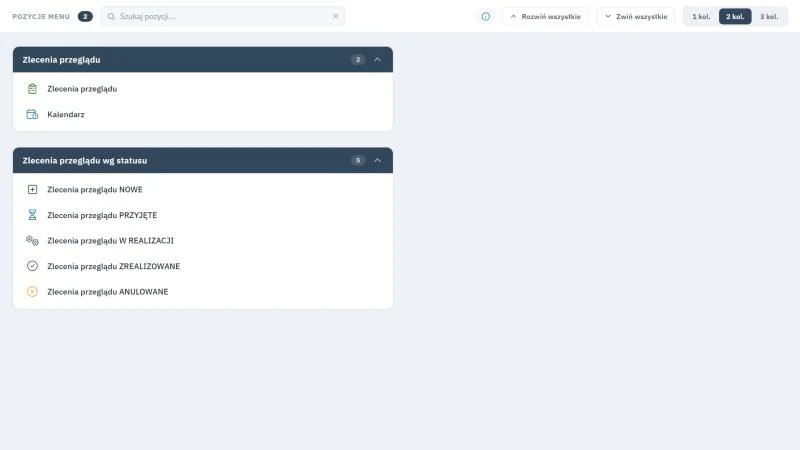

Pozycja Przeglądy w menu CMMS otwiera stronę podmenu z dwoma blokami kafelków. Pod nagłówkiem Zlecenia przeglądu stoją kafelki Zlecenia przeglądu, który prowadzi do pełnego rejestru, i Kalendarz, który prowadzi do kalendarza przeglądów. Pod nagłówkiem Zlecenia przeglądu wg statusu leży pięć kafelków, od NOWE do ANULOWANE, a każdy z nich otwiera ten sam rejestr z filtrem wybranego statusu. Podmenu Przeglądów ma taką samą budowę jak podmenu Napraw i Remontów.
Na tej stronie
- Przegląd planowy i pozostałe dokumenty utrzymania ruchu
- Zlecenie przeglądu a przegląd narzędzia
- Kolumny rejestru i jak z nich korzystać
- Pasek narzędzi
- Formularz zlecenia przeglądu
- Statusy i zapis po przeglądzie
- Typowe sytuacje przy zleceniach przeglądu
- Ćwiczenie: porównaj plan przeglądu z wykonaniem i ustal, czego program nie wylicza
- Najczęstsze pytania
- Słownik pojęć
Przegląd planowy i pozostałe dokumenty utrzymania ruchu
W praktyce zakładowej przegląd sprawdza stan maszyny, zanim coś się zepsuje, a naprawa przywraca zdatność do pracy po awarii. Studio TCS.net odzwierciedla ten podział osobnymi dokumentami. Każdy ma własny rejestr i kalendarz, a numer różni się symbolem.
| Dokument | Symbol numeru | Kiedy go zakładasz |
|---|---|---|
| Zgłoszenie awarii | ZAW | Gdy maszyna uległa awarii i trzeba ją opisać. |
| Zlecenie naprawy | ZNA | Gdy decydujesz o naprawie po awarii. |
| Zlecenie przeglądu (ta strona) | ZPR | Gdy planujesz kontrolę obiektu w określonym terminie. |
| Zlecenie remontu | ZRE | Gdy planujesz większy zakres prac na obiekcie. |
Zlecenie przeglądu a przegląd narzędzia
Słowo przegląd występuje w programie dwa razy. Zlecenia ZPR dotyczą obiektów technicznych, czyli maszyn i urządzeń, w sekcji CMMS. Przeglądy i kalibracje oraz legalizacje dotyczą pojedynczych narzędzi z numerem serii i leżą w sekcji Narzędziownia.
| Cecha | Zlecenie przeglądu ZPR | Przegląd narzędzia PRZ |
|---|---|---|
| Przedmiot | Obiekt techniczny z kartoteki obiektów. | Narzędzie z numerem serii. |
| Rodzaje w konfiguracji demonstracyjnej | Okresowy, Po naprawie. | Okresowy, Po naprawie, Kalibracja. |
| Termin następnego przeglądu | Formularz nie ma takiego pola; kolejne zlecenie zakładasz osobno. | Pole "Termin kolejnego przeglądu" wpisuje użytkownik. |
| Gdzie widać terminy | Kalendarz CMMS. | Terminy przeglądów i Kalendarz przeglądów. |
Przeglądy narzędzi opisuje strona o przeglądach i kalibracjach narzędzi, a badania urzędowe strona o legalizacjach narzędzi.

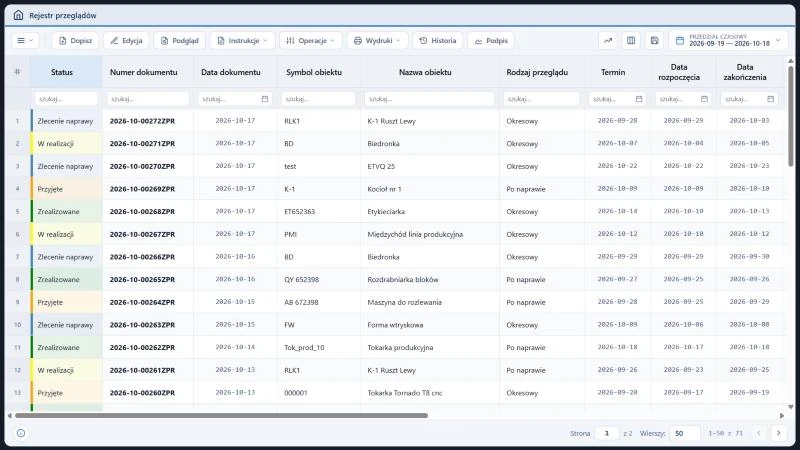

Rejestr ma tytuł Rejestr przeglądów i 17 kolumn, z których bez przewijania poziomego widać dziewięć, od Status do Data zakończenia. Pasek narzędzi zawiera menu trzech kresek oraz przyciski Dopisz, Edycja, Podgląd, Instrukcje, Operacje, Wydruki, Historia i Podpis, a w prawym górnym rogu leży pole zakresu dat (filtr Przedział czasowy). Komórki Status mają kolory ze słownika, a kolumny Termin, Data rozpoczęcia, Data zakończenia i Planowana data zakończenia pokazują plan i wykonanie obok siebie. U dołu leży pager z polem Strona i listą Ilość rekordów.
Kolumny rejestru i jak z nich korzystać
| Kolumna | Zawartość | Jak wykorzystać |
|---|---|---|
| Status | Status zlecenia; kolor komórki ze słownika. | Odróżnia przeglądy nowe od zrealizowanych. |
| Numer dokumentu, Data dokumentu | Numer RRRR-MM-NNNNNZPR i dzień zapisu. | Wskazanie zlecenia na wydruku i w rozmowie. |
| Symbol obiektu, Nazwa obiektu | Obiekt techniczny z kartoteki. | Historia przeglądów jednej maszyny po filtrze. |
| Rodzaj przeglądu | Wartość słownika, np. Okresowy. | Oddzielenie przeglądów okresowych od tych po naprawie. |
| Termin | Termin przeglądu wpisany w formularzu. | Sortowanie rosnąco ustawia przeglądy według kolejności wykonania. |
| Data rozpoczęcia, Data zakończenia | Daty wpisywane ręcznie. | Porównanie z Terminem pokazuje spóźnienie. |
| Planowana data zakończenia | Planowany koniec prac. | Wyznacza koniec paska w kalendarzu. |
| Osoba odpowiedzialna, Zatrzymanie produkcji | Pracownik i znacznik postoju. | Planowanie przeglądów, które wymagają zatrzymania linii. |
| Serwis gwarancyjny, Serwis zewnętrzny | Znaczniki rodzaju wykonawcy. | Podział przeglądów własnych i zleconych. |
| Zapisał, Data zapisu, Numer referencyjny | Autor i czas zapisu oraz identyfikator rekordu. | Ustalenie autora zlecenia. |
Kolumny od Planowana data zakończenia do Numer referencyjny widać dalej, po przewinięciu tabeli w prawo. Rejestr nie ma kolumn zakresu prac, kosztu ani czasu pracy. Godziny pracy zapisujesz w oknie Pracownicy, a zakres w oknie Czynności; oba działają tak samo jak w zleceniu naprawy, łącznie z blokadą po statusie Zrealizowane lub Anulowane.
Pasek narzędzi
| Przycisk | Działanie | Uwagi |
|---|---|---|
| Dopisz, Edycja | Formularz nowego albo zaznaczonego zlecenia. | Edycja wymaga zaznaczonego wiersza; dla zlecenia zrealizowanego lub anulowanego pokazuje komunikat. |
| Podgląd | Raport tylko do odczytu. | Dwuklik na wierszu robi to samo. |

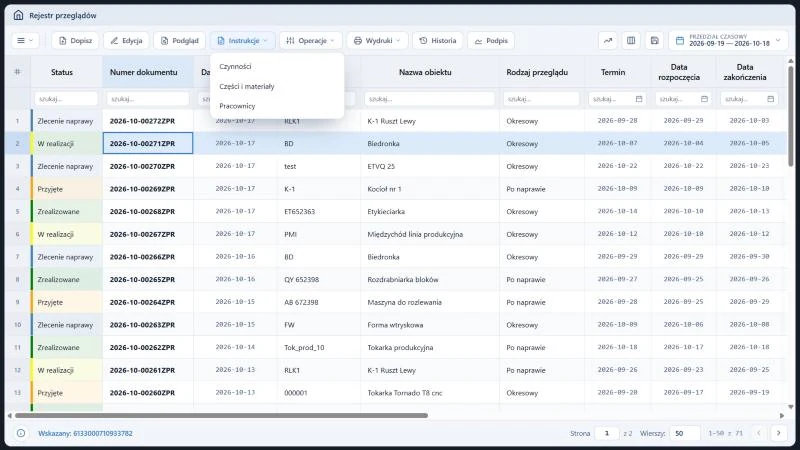

| Instrukcje | Okna: Czynności; Części i materiały; Pracownicy. | Dla zlecenia w toku; części trafiają do dokumentu RW w buforze. |
| Operacje | Pozycja Anulowanie. | Wymaga przyczyny anulowania od 9 do 200 znaków. |
| Wydruki | Zlecenie przeglądu i Karta pracy (PDF). | Po zaznaczeniu wiersza. |
| Historia | Okno "Historia operacji". | Zapisy formularza, anulowanie, podgląd i wydruk. |
| Podpis | Przycisk na końcu paska rejestru. | Okno podpisu opisuje strona o zgłoszeniach awarii. |

Przyciski z rozwijanym menu mają przy nazwie strzałkę, a menu Instrukcje zawiera trzy pozycje opisane w tabeli powyżej. Rozwinięte menu zasłania część nagłówków kolumn, a w tle widać wiersze z kolorowymi komórkami Status. Wybrana pozycja otwiera okno dopisywania dla zaznaczonego zlecenia.

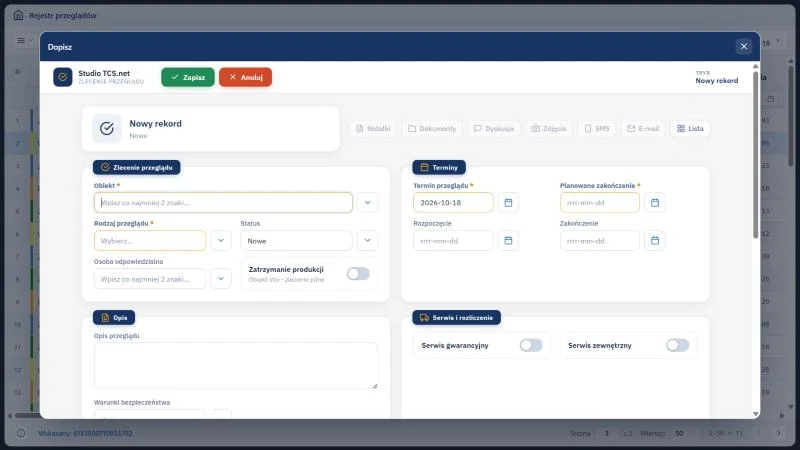

Formularz zlecenia przeglądu
Formularz ma w lewym panelu trzy sekcje: Dane ewidencyjne, Dane szczegółowe i Po przeglądzie. Sekcja szczegółowa zawiera dwa pola obowiązkowe, które wyznaczają miejsce przeglądu w czasie. Sekcja końcowa jest przeznaczona na wpisy po przeglądzie.
| Pole | Wymagane | Opis i walidacja |
|---|---|---|
| Obiekt | tak | Obiekt techniczny z kartoteki obiektów. |
| Rodzaj przeglądu | tak | Słownik; w konfiguracji demonstracyjnej Okresowy i Po naprawie. |
| Status | nie | Nowe, Przyjęte, W realizacji, Zrealizowane; domyślnie Nowe. |
| Osoba odpowiedzialna, Zatrzymanie produkcji | nie | Pracownik oddziału i znacznik. |
| Termin przeglądu | tak | Od wczoraj do 365 dni naprzód. |
| Planowana data zakończenia | tak | Od wczoraj do 365 dni naprzód. |
| Data rozpoczęcia, Data zakończenia | nie | Od wczoraj do 30 dni naprzód. |
| Opis przeglądu | nie | Zakres kontroli w formie tekstu. |
| Warunki bezpieczeństwa, Uwagi do bezpieczeństwa, Uwagi | nie | Lista ze słownika oraz pola tekstowe. |
| Serwis gwarancyjny, Serwis zewnętrzny | nie | Znaczniki. |
| Stan licznika, Uwagi serwisanta | nie | Sekcja Po przeglądzie; stan licznika to liczba całkowita. |
Reguła terminu. Termin przeglądu wpisuje użytkownik, a program go nie wylicza ani nie tworzy zleceń z okresu podanego w karcie obiektu. Przeglądów po terminie nie wyróżnia i nie przypomina o nich. Zdarzenie w kalendarzu powstaje z Terminu i Planowanej daty zakończenia, a kontrola zaległości należy do Ciebie: filtr i sortowanie po kolumnie Termin oraz Kalendarz CMMS.
Karta obiektu ma pola okresu przeglądu i daty ostatniego przeglądu. W sekcji CMMS roli Narzędziownia są to tylko dane. Żadna funkcja nie zamienia ich w termin ani w zlecenie, a stan licznika zapisany po przeglądzie także niczego nie uruchamia. Gdy potrzebujesz wyliczyć kolejny termin, po eksporcie do Excela pomoże funkcja NR.SER.DATY, a nowe zlecenie zakładasz ręcznie.
Statusy i zapis po przeglądzie
Status zmieniasz ręcznie w polu Status. Program nie wpisuje dat rozpoczęcia ani zakończenia i nie pilnuje kolejności. Kolory komórki Status pochodzą ze słownika: Nowe jest czerwone, Przyjęte pomarańczowe, W realizacji żółte, Zrealizowane zielone, a Anulowane nie ma koloru. Sekcja Po przeglądzie przechowuje Stan licznika oraz Uwagi serwisanta, czyli wynik kontroli w tekście.
Status Zrealizowane zamyka zlecenie. Edycja, okna z menu Instrukcje i Anulowanie nie działają wtedy i pokazują komunikat. Przed zmianą statusu uzupełnij Datę zakończenia i godziny pracy, bo potem nie wrócisz do zlecenia.
Typowe sytuacje przy zleceniach przeglądu
| Objaw | Najczęstsza przyczyna | Co zrobić |
|---|---|---|
| Kolejny przegląd maszyny nie pojawił się sam | Program nie generuje zleceń z okresu przeglądu. | Załóż zlecenie przyciskiem Dopisz albo pozycją w sekcji NOWY. |
| Nie widać kolumny kosztu ani czasu pracy | Rejestr przeglądów ich nie zawiera. | Godziny odczytaj z Karty pracy, bo program ich nie sumuje. |
| Przegląd po terminie wygląda jak inne | Program nie wyróżnia zaległości. | Posortuj po Terminie i filtruj statusy Nowe oraz Przyjęte. |
| Nie widać kolumn Osoba odpowiedzialna i Zapisał | Leżą na prawo od widocznego obszaru tabeli. | Przewiń tabelę poziomo w prawo. |
| Formularz odrzuca termin sprzed wczoraj | Pole Termin przeglądu przyjmuje daty od wczoraj. | Wpisz dzisiejszą datę, a faktyczny termin podaj w polu Uwagi. |
Filtry i sortowanie oraz eksport działają jak w innych rejestrach CMMS, co opisuje strona o filtrowaniu i sortowaniu. Zakres i częstotliwość kontroli wynikają w zakładzie z dokumentacji producenta oraz z przepisów, a wskazówki o bezpiecznym utrzymaniu maszyn zbiera biuletyn EU-OSHA o bezpiecznej eksploatacji maszyn. Zlecenia przeglądu i zgłoszenia awarii łączy przegląd modułu CMMS.
Ćwiczenie w demo - lekcja lub zajęcia
Ćwiczenie: porównaj plan przeglądu z wykonaniem i ustal, czego program nie wylicza
Uczeń czyta rejestr tak, jak robi to planista utrzymania ruchu, bez zapisu danych. Rola w demo: Narzędziownia, uruchamiana na stronie demo Studio TCS.net. Czas: około 15 minut.
- Uruchom demo w roli Narzędziownia i otwórz CMMS, Przeglądy, a następnie kafelek Zlecenia przeglądu.
- Posortuj rejestr po kolumnie Termin rosnąco i dla dwóch zleceń porównaj Termin, Datę rozpoczęcia i Datę zakończenia oraz, po przewinięciu tabeli w prawo, Planowaną datę zakończenia.
- Otwórz Podgląd jednego zlecenia i zapisz, jakie informacje zawiera karta dokumentu.
- Wybierz Dopisz, przejrzyj sekcje formularza i wypisz pola obowiązkowe; zamknij okno bez zapisu.
- Sprawdź w formularzu, czy występuje pole kolejnego terminu przeglądu.
- Wróć do podmenu Przeglądy, otwórz kafelek Kalendarz i przełącz widok na Miesiąc. Jeśli okres ma pasek zdarzenia, porównaj jego początek i koniec z Terminem i Planowaną datą zakończenia zlecenia; pusty kalendarz zapisz jako obserwację.
Pytanie kontrolne. Skąd program bierze termin kolejnego przeglądu tej samej maszyny i co musi zrobić użytkownik, żeby ten przegląd pojawił się w kalendarzu?
Podstawa programowa. Ćwiczenie realizuje efekt "wykonuje okresowe przeglądy oraz konserwację układów automatyki przemysłowej na podstawie dokumentacji technicznej" z kwalifikacji ELM.04 Eksploatacja układów automatyki przemysłowej (jednostka ELM.04.3) w zawodzie technik automatyk, opisanej w podstawie programowej. Pozostałe ćwiczenia zebraliśmy na stronie demo TCS.net na zajęciach.
Najczęstsze pytania
Czy program sam tworzy zlecenia przeglądu z harmonogramu?
Nie. Zlecenia ZPR zakłada użytkownik, przyciskiem Dopisz albo pozycją w sekcji NOWY. Pola okresu w karcie obiektu są danymi i nie wyzwalają zleceń.
Czy program przypomina o zbliżającym się terminie przeglądu?
Nie. Nie ma alertów ani powiadomień o terminach. Wiadomości wysyłasz ręcznie poleceniami Wyślij e-mail i Wyślij SMS (działanie Wyślij SMS zależy od konfiguracji bramki SMS w instalacji), a terminy sprawdzasz w rejestrze i w kalendarzu.
Czym różni się zlecenie przeglądu od przeglądu narzędzia?
Zlecenie ZPR dotyczy obiektu technicznego w sekcji CMMS. Przegląd narzędzia PRZ dotyczy egzemplarza narzędzia w sekcji Narzędziownia i ma pole terminu kolejnego przeglądu.
Na jak długo naprzód można zaplanować przegląd?
Pola Termin przeglądu i Planowana data zakończenia przyjmują daty do 365 dni naprzód, a daty rozpoczęcia i zakończenia do 30 dni naprzód.
Czy stan licznika uruchamia przegląd?
Nie. Stan licznika zapisujesz po przeglądzie jako liczbę całkowitą. Program nie planuje przeglądów na jego podstawie.
Słownik pojęć
- Zlecenie przeglądu (ZPR)
- Dokument CMMS planujący kontrolę obiektu technicznego; numer ma format RRRR-MM-NNNNNZPR.
- Rodzaj przeglądu
- Wartość słownika opisująca charakter kontroli, w konfiguracji demonstracyjnej Okresowy albo Po naprawie.
- Termin przeglądu
- Dzień wykonania kontroli wpisany przez użytkownika; razem z Planowaną datą zakończenia wyznacza zdarzenie w kalendarzu.
- Przegląd planowy
- Kontrola stanu maszyny wykonywana w ustalonym terminie, zanim nastąpi awaria.
- Karta pracy
- Wydruk dla wykonawcy przeglądu z danymi zlecenia oraz czynnościami i godzinami pracy.
- Stan licznika
- Liczba wpisywana po przeglądzie; w roli Narzędziownia jest zapisem, nie wyzwalaczem kolejnego przeglądu.
