System CMMS dla zakładu odpadów komunalnych - jak pilnować terminów przy wielu oddziałach

Zakład zagospodarowania odpadów komunalnych nie zatrzymuje linii na życzenie, więc każdy przegląd ma swój termin, a każde zaległe badanie dozorowe kończy się pytaniem kontrolera. Opisujemy, jak w jednym wdrożeniu Studio TCS.net zamieniono pilnowanie dat na architekturę opartą na kartotece obiektów i na generatorze, który co noc zakłada dokumenty. Pokazujemy też, które elementy są rozszerzeniem wdrożeniowym, a które standardem programu.

W skrócie

System CMMS w opisywanym zakładzie zagospodarowania odpadów komunalnych działa od 2022 roku w module CMMS Studio TCS.net. Wokół kartoteki obiektów zbudowano harmonogramy z interwałami w dniach i nocny generator przeglądów w T-SQL. Rejestr badań UDT blokuje zapis bez protokołu, a koszty i umowy prowadzi się w PLN i EUR. Generator, import z Excela, kopiowanie obiektu na inny oddział i raport według umowy są elementami tego wdrożenia, które można odtworzyć w kolejnych zakładach. Według stanu na 11.08.2026 baza liczy ponad 100 tysięcy dokumentów serwisowych.

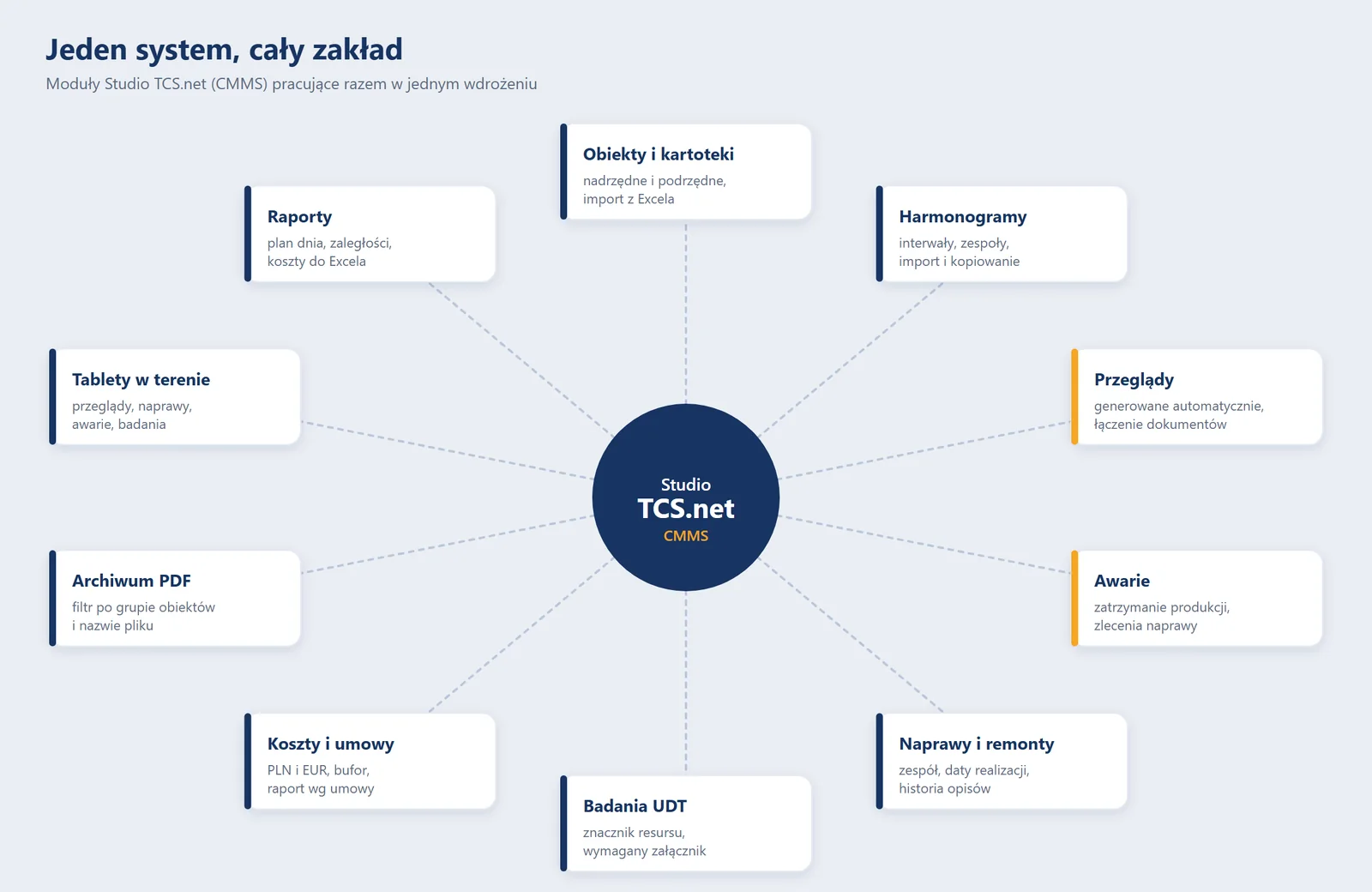

Schemat dziesięciu modułów CMMS wokół Studio TCS.net, od kartoteki obiektów po archiwum PDF
Mapa modułów opisywanego wdrożenia: dziesięć rejestrów wokół jednej kartoteki obiektów.

Przegląd zagadnień

ZagadnienieJak działa w opisywanym wdrożeniu
Kartoteka obiektówMaszyny i urządzenia w układzie nadrzędny-podrzędny, ze znacznikami, na przykład wymaganego resursu badania UDT.
Harmonogram obiektuPozycja wiąże czynność z interwałem w dniach i z zespołem, który ją wykonuje.
Generator przeglądówProcedura T-SQL uruchamiana raz na dobę w nocy zakłada dokumenty w statusie Nowe i wpis w kalendarzu.
Awarie i naprawyZgłoszenie ze znacznikiem zatrzymania produkcji staje się zleceniem naprawy z zespołem i terminami.
Badania UDTZapis badania dla obiektu z wymaganym resursem jest zablokowany bez załącznika.
Koszty i umowyKoszty w PLN lub EUR trafiają najpierw do bufora, a po zatwierdzeniu do raportu według umowy.
Archiwum i historia zmianArchiwum PDF z filtrem po grupie obiektów oraz login i data przy każdej zmianie opisu.

Gdzie rozjeżdżają się terminy

Zakład zagospodarowania odpadów komunalnych pracuje zmianowo i nie ma okien serwisowych z wyboru. Zatrzymane sito bębnowe albo prasa belująca wydłuża kolejkę pojazdów na wjeździe jeszcze tego samego dnia, a przegląd odłożony o tydzień wraca w kalendarzu jako zaległość.

Rozjazd zaczyna się od liczby obiektów. W opisywanym zakładzie kartoteka liczy kilka tysięcy pozycji, część z nich ma interwały krótsze niż miesiąc, a część wymaga dużego przeglądu raz w roku. Dochodzą oddziały z osobnymi kierownikami i zespoły, które pracują na hali bez dostępu do komputera. Arkusz kalkulacyjny przestaje wtedy odpowiadać na pytanie, co trzeba zrobić jutro.

Studio TCS.net pracuje tu od 2022 roku. Według stanu bazy na 11.08.2026 jest w niej ponad 100 tysięcy dokumentów serwisowych i blisko 490 tysięcy zapisanych czynności. Etapy projektu opisaliśmy osobno, w pełnym studium wdrożenia na stronie produktu CMMS.

Zasada przyjęta przy projektowaniu: termin przeglądu nie może zależeć od pamięci pracownika, więc dokument powstaje w bazie, a pracownik zajmuje się jego wykonaniem.

Architekturę wyznaczyły cztery ograniczenia zakładu.

  • Zmianowość. Przegląd musi trafić do zespołu, zanim zacznie się zmiana, a nie po niej.
  • Dozór techniczny. Badania UDT mają termin, którego nie wolno zamknąć bez protokołu.
  • Oddziały. Każdy kierownik pracuje na rejestrach swojego oddziału, a dyrektor przełącza się między oddziałami.
  • Hala. Zespoły w terenie realizują zadania na tabletach, bez biurka.

Kartoteka obiektu jako punkt wyjścia

Każda maszyna ma w kartotece kartę z lokalizacją i osobą odpowiedzialną, a obiekty układają się w relacji nadrzędny-podrzędny. Dzięki temu kompresor śrubowy i jego podzespoły tworzą jedno drzewo, a duży przegląd może objąć wszystkie jego gałęzie. Budowę kartoteki w standardowym programie opisuje instrukcja kartoteki obiektów technicznych.

Karta niesie znaczniki, na przykład wymagany resurs badania UDT, oraz harmonogram. W opisywanym wdrożeniu harmonogramy wczytano z arkusza Excel przez tabelę pośrednią, a procedura przypisała czynności do obiektów nadrzędnych i zwróciła raport importu do weryfikacji. Obiekt razem z podrzędnymi i harmonogramami można też skopiować na inny oddział procedurą T-SQL, więc nowy oddział nie zaczyna od pustej kartoteki.

Gospodarkę częściami zamiennymi prowadzi ten sam program, a jej zasady opisuje strona o magazynie części zamiennych w narzędziowni. Ogólne ujęcie planowania przeglądów i konserwacji znajdziesz na stronie o utrzymaniu ruchu maszyn w systemie CMMS.

Generator nocny zamiast listy w arkuszu

Standardowy Studio TCS.net zakłada zlecenia przeglądu ręcznie, a rejestr działa jak dziennik planu i wykonania, co opisuje instrukcja zleceń przeglądu. W opisywanym wdrożeniu dodano procedurę T-SQL, która uruchamia się automatycznie raz na dobę w nocy. Czyta harmonogramy obiektów, w których każda czynność ma interwał w dniach i datę ostatniego wygenerowania, a następnie tworzy dokumenty w statusie Nowe razem z wpisem w kalendarzu. Rano zespół zastaje listę gotową, a nie zadanie jej ułożenia.

Rodzaj przegląduKiedy powstaje dokument
Interwał poniżej 90 dniProcedura przechodzi po kolejnych dniach roboczych, a weekendy pomija. Dokument powstaje, gdy data przyszła nie jest wcześniejsza niż ostatnie wygenerowanie powiększone o interwał.
Interwał od 90 dniDokument powstaje, gdy liczba dni od ostatniego wygenerowania jest nie mniejsza niż interwał pomniejszony o 14.
Serwis zewnętrznyTermin to data zakończenia poprzedniego zrealizowanego przeglądu zewnętrznego powiększona o interwał.
Duży przegląd i według potrzebCzynności jednego obiektu nadrzędnego trafiają do jednego dokumentu, a przegląd według potrzeb ma zawsze jeden otwarty dokument.

Blokada dubli działa przy przeglądach zewnętrznych, a także przy dużych oraz wykonywanych według potrzeb: nowy dokument nie powstaje, dopóki poprzedni dla tej samej czynności ma status inny niż Zrealizowane i Anulowane. Dzięki temu zaległy przegląd nie mnoży się w kolejnych nocach.

Dwa przykłady obliczeniowe wynikają wprost z reguł i nie są danymi z systemu. Przy interwale 120 dni i ostatnim wygenerowaniu 2 marca liczymy 120 - 14 = 106 dni, więc dokument powstaje w nocy 16 czerwca. Dla serwisu zewnętrznego z interwałem 180 dni i poprzednim przeglądem zakończonym 15 maja termin wypada 11 listopada.

Pełny opis reguł i zabezpieczeń generatora zawiera artykuł automatyczne przeglądy maszyn w CMMS.

Od dokumentu do zamknięcia przeglądu

Numer dokumentu zaczyna się od roku i miesiąca, potem idzie numer kolejny z sufiksem typu, na przykład ZPR dla zlecenia przeglądu. Dokument przechodzi od statusu Nowe przez Przyjęte i W realizacji do Zrealizowane albo kończy jako Anulowane. Przy zamknięciu użytkownik podaje datę kolejnego przeglądu, a interwał jest przeliczany z różnicy dni.

Gdy podczas przeglądu wychodzi usterka, awarię dopisuje się bezpośrednio do pozycji, na której ją wykryto. Zgłoszenie ma znaczniki zatrzymania produkcji i awarii krytycznego podzespołu, a z awarii powstaje zlecenie naprawy z zespołem i datą przyjęcia. Zlecenie ma termin zakończenia planowany i faktyczny. Ścieżkę zgłoszenia w standardowym programie opisuje instrukcja zgłoszeń awarii.

Zespoły w terenie pracują na tabletach z uproszczonym menu, w którym są przeglądy i naprawy oraz awarie i badania.

Badania UDT i blokada bez protokołu

Badania dozoru technicznego mają własny rejestr. W standardowym programie to ewidencja prowadzona ręcznie, bez łączności z UDT i bez przypomnień, co opisuje instrukcja rejestru badań UDT. W opisywanym wdrożeniu dodano jedną regułę: dla obiektu ze znacznikiem wymaganego resursu zapis badania jest blokowany bez załącznika.

Brak dokumentu przy zamkniętym terminie wychodzi zwykle dopiero podczas kontroli. Blokada przenosi ten moment na dzień wpisu.

Koszty i umowy serwisowe

Koszty zapisuje się do obiektu albo dokumentu w PLN lub EUR, najpierw w buforze, a potem jako zatwierdzone. Umowa ma okres obowiązywania i wartość maksymalną, a jeden obiekt może należeć do kilku umów. Raport według umowy zestawia dokumenty i koszty obiektów z okresu jej trwania, a wynik trafia do Excela w podziale na oddziały.

Pulpit kierownika na makiecie

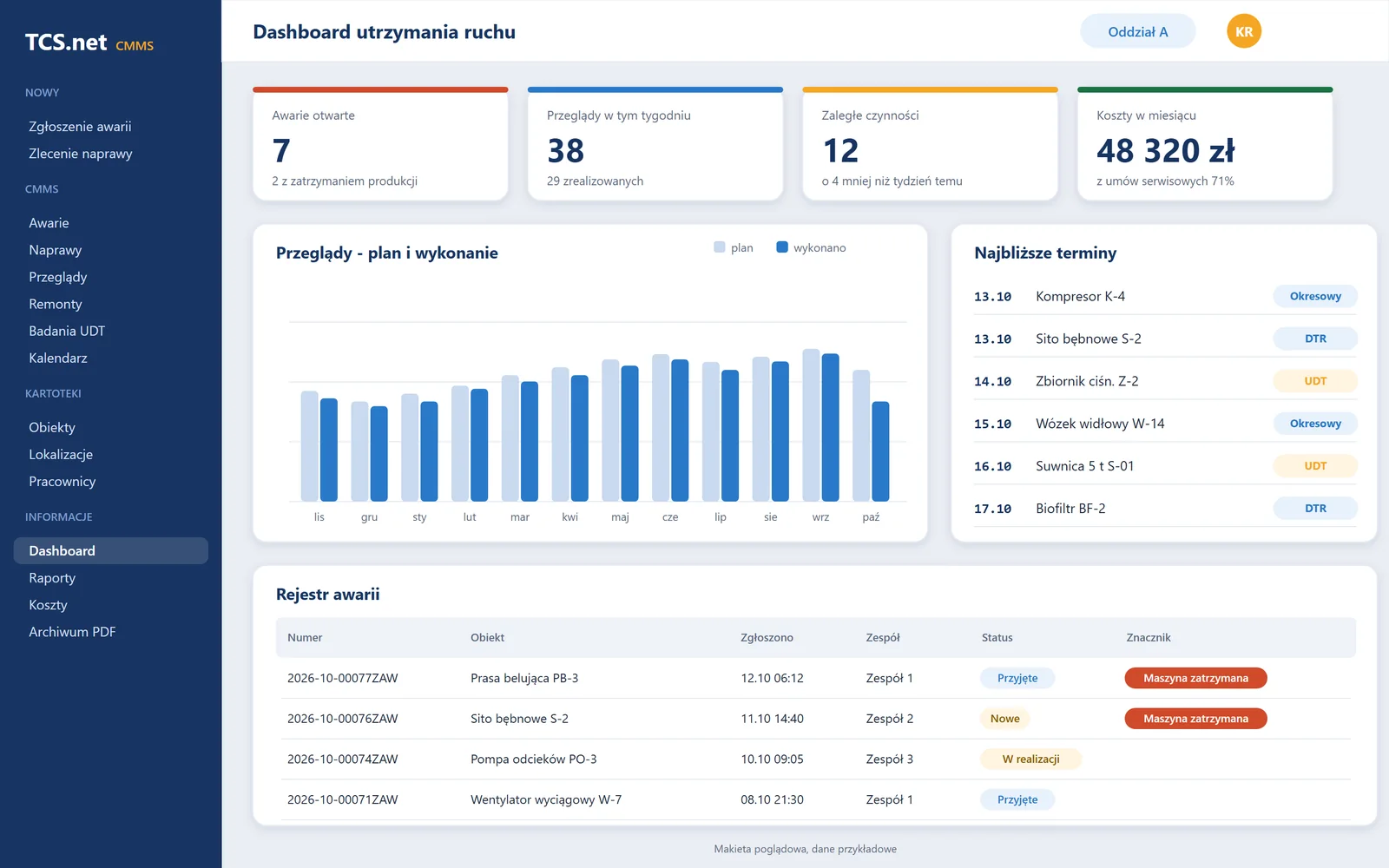

Poniższa makieta pokazuje, jak można ułożyć pulpit kierownika utrzymania ruchu: wskaźniki awarii i zaległości oraz plan przeglądów tygodnia, a pod nimi rejestr awarii z oznaczeniem maszyn zatrzymanych. Dane są przykładowe i nie pochodzą z systemu klienta.

Makieta pulpitu kierownika utrzymania ruchu z wykresem planu i wykonania przeglądów oraz rejestrem awarii
Makieta poglądowa, dane przykładowe: pulpit kierownika utrzymania ruchu z planem i wykonaniem przeglądów.

W programie są trzy role. Pracownik realizuje własne zlecenia. Kierownik administruje kartotekami swojego oddziału, a dyrektor może zmienić oddział.

Archiwum PDF i ślad zmian

Protokoły i wydruki trafiają do archiwum PDF z filtrem po grupie obiektów i nazwie pliku. Raporty pokazują zadania na wybrany dzień, przeglądy planowane w zadanym okresie, czynności niezrealizowane z uwagami oraz koszty obiektów. Zapis loginu osoby i daty modyfikacji obejmuje opisy awarii i napraw oraz pola przyczyn i warunków bezpieczeństwa, więc po latach pracy da się ustalić autora zmiany i jej datę.

Co da się odtworzyć w innym zakładzie

Standardem Studio TCS.net pozostaje konfiguracja: słowniki rodzajów przeglądów i widoki rejestrów ustawia się w programie, a nie w kodzie. Cztery elementy, czyli generator, import harmonogramów, kopiowanie obiektu i raport według umowy, powstały pod potrzeby tego zakładu. Ich odtworzenie jest personalizacją, którą opisuje strona o oprogramowaniu na zamówienie, i zaczyna się od ustalenia zakresu z Twoją firmą.

Ile kosztuje taki zakres, pokazuje wycena Studio TCS.net. Opis całego wdrożenia w układzie przyjętym na stronie produktu CMMS to studium wdrożenia w zakładzie odpadów.

FAQ

Pytania i odpowiedzi o CMMS w zakładzie odpadów

01

Czym system CMMS w zakładzie odpadów komunalnych różni się od arkusza z terminami?

CMMS trzyma terminy i ich wykonanie w jednej bazie, więc każdy przegląd ma właściciela i historię. W opisywanym wdrożeniu dokumenty przeglądów tworzy procedura nocna, a arkusz posłużył jednorazowo jako źródło importu harmonogramów.

02

Czy generator przeglądów jest standardową funkcją Studio TCS.net?

Nie. Standardowy program zakłada zlecenia przeglądu ręcznie, a rejestr służy jako dziennik planu i wykonania. Generator to procedura T-SQL wykonana w opisywanym wdrożeniu; w innym zakładzie jej zakres ustalamy podczas analizy przedwdrożeniowej.

03

Skąd generator wie, kiedy założyć dokument przeglądu?

Dla interwału poniżej 90 dni procedura przechodzi po kolejnych dniach roboczych i zakłada dokument, gdy data nie jest wcześniejsza niż ostatnie wygenerowanie powiększone o interwał. Od 90 dni liczy dni od ostatniego wygenerowania i zakłada dokument przy wartości nie mniejszej niż interwał minus 14. Serwis zewnętrzny liczy się od zakończenia poprzedniego przeglądu zewnętrznego.

04

Czy system pilnuje badań UDT?

Program nie łączy się z UDT i niczego nie zgłasza. W opisywanym wdrożeniu zapis badania dla obiektu ze znacznikiem wymaganego resursu jest blokowany bez załącznika, a terminy badań leżą w harmonogramie obok innych czynności.

05

Czy podane liczby oznaczają efekt, jaki uzyska inny zakład?

Nie. Ponad 100 tysięcy dokumentów, blisko 490 tysięcy czynności i kilka tysięcy obiektów to stan bazy opisywanego zakładu na 11.08.2026. Opisują skalę pracy systemu, a nie obietnicę wyników w innej firmie.

Słownik

Słownik pojęć

CCMMS
System do zarządzania utrzymaniem ruchu. W Studio TCS.net jest modułem obok narzędziowni i prowadzi osobne rejestry awarii i napraw oraz przeglądów i badań UDT.
HHarmonogram obiektu
Zestaw czynności przypisanych do obiektu, z interwałem w dniach i z zespołem, który ją wykonuje. Z niego generator czyta terminy.
GGenerator przeglądów
Procedura T-SQL z opisywanego wdrożenia, uruchamiana raz na dobę w nocy. Zakłada dokumenty przeglądów w statusie Nowe i wpis w kalendarzu.
BBadanie UDT
Badanie urządzenia podlegającego dozorowi technicznemu. W opisywanym wdrożeniu jego zapis dla obiektu z wymaganym resursem wymaga załącznika.
RResurs
Znacznik na obiekcie, który oznacza wymagane badanie z protokołem. Od niego zależy blokada zapisu badania bez załącznika.
BBlokada dubli
Reguła generatora, która nie pozwala założyć drugiego dokumentu dla tej samej czynności, dopóki poprzedni jest otwarty. Obejmuje przeglądy zewnętrzne. Obejmuje też duże przeglądy i przeglądy według potrzeb.
